亚洲人成无码网站在线观看,亚洲s色大片,亚洲国产精品一区二区第四页,亚洲,国产,综合在线一区,亚洲av国产suv

2024年一級建造師《水利實務》考試真題答案(完整回憶版)

來源: 永圖教育 編輯:小圖 2024-09-10 字體:

?2024年一級建造師《水利水電工程管理與實務》科目的考試于2024年9月8日舉行,為方便考生及時了解自己的考試情況,做好下一步的工作或學習安排,永圖教育及時整理了水利實務科目的考試真題和參考答案等相關信息,供考生核對答案,估算自己的分數。

一、單項選擇題(共20題,每題1分。每題的備選項中,只有一個最正確或最符合題意;選對每題得1分;沒選或錯選均不得分)。

1. 以提高巖體的整體性和抗變形能力為目的的灌漿技術稱為(   )

A. 帷幕灌漿

B. 接觸灌漿

C. 回填灌漿

D. 固結灌漿

【參考答案】D

【答案解析】固結灌漿用漿液灌入巖體裂隙或破碎帶,以提高巖體的整體性和抗變形能力的灌漿。

2. 上游壩面單位寬度作用面上的靜水壓力為(  )水的重度為9.80kN/m

A. 4410.0kN

B. 5880.0kN

C. 6002.5kN

D. 12005.0kN

【參考答案】C

【答案解析】P=1/2×9.8×352=6002.5

3. 在滲流作用下,黏性土土體發生隆起、斷裂和浮動的現象,稱為(  )

A. 管涌

B. 流土

C. 接觸沖刷

D. 接觸流失

【參考答案】B

【答案解析】在滲流作用下,黏性土土體發生隆起、斷裂和浮動的現象,稱為流土。

4. 水庫的總庫容指(   )

A. 最高洪水位以下的靜庫容

B. 設計洪水位以下的靜庫容

C. 防洪限制水位以下的靜庫容

D. 防洪高水位以下的靜庫容

【參考答案】A

【答案解析】總庫容。指最高洪水位以下的水庫靜庫容。

5. 水利工程施工常用的水準儀,按精度不同劃分為(   )個等級。

A. 2

B. 3

C. 4

D. 5

【參考答案】C

【答案解析】水準儀按精度不同劃分為4個等級。

6. 地質構造中的背斜屬于(   )

A. 傾斜構造

B. 水平構造

C. 褶皺構造

D. 斷裂構造

【參考答案】C

【答案解析】褶皺構造是指組成地殼的巖層受構造力作用,使巖層形成一系列波狀彎曲而未喪失其連續性的構造,其基本類型包括背斜和向斜兩種。

7. 水庫遇大壩的設計洪水時,在壩前達到的最高水位稱為(  )

A. 防洪限制水位

B. 設計洪水位

C. 正常高水位

D. 防洪高水位

【參考答案】B

【答案解析】設計洪水位 指水庫遇大壩的設計洪水時,在壩前達到的最高水位。

8. 關于壩底浮托力和滲透壓力的說法,正確的是(  )

A. 浮托力是由上游水深形成的,滲透壓力是由上下游水位差形成的

B. 浮托力是由下游水深形成的,滲透壓力是由上下游水位差形成的

C. 浮托力是由上下游水位差形成的,滲透壓力是由上游水深形成的

D. 浮托力是由上下游水位差形成的,滲透壓力是由下游水深形成的

【參考答案】B

【答案解析】浮托力是由下游水深形成的,滲透壓力是由上下游水位差形成的。

9. 利用泄水建筑物鼻坎將下泄的高速水流至下游水面,在主流與河床之間形成巨大底部旋滾的消能方式稱為(  )

A. 底流消能

B. 挑流消能

C. 面流消能

D. 消力戽消能

【參考答案】C

【答案解析】當下游水深較大且比較穩定時,利用鼻坎將下泄的高速水流的主流挑至下游水面,在主流與河床之間形成巨大的底部旋滾,旋滾流速較低,避免高速水流對河床的沖刷。

10. 除快硬水泥以外,其他水泥存儲超過( )個月應復試其各項指標。

A. 0.5

B. 1

C. 2

D. 3

【參考答案】D

【答案解析】有下列情況之一者,應復試并按復試結果使用:

①用于承重結構工程的水泥,無出廠證明者:

②存儲超過3個月(快硬水泥超過1個月):

③對水泥的廠名、品種、強度等級、出廠日期、抗壓強度、安定性不明或對質量有懷疑者:

④進口水泥。

11. 鋼筋采用綁扎連接時,鋼筋搭接處,應用綁絲扎牢,綁扎不少于(   )道

A. 2

B. 3

C. 4

D. 5

【參考答案】B

【答案解析】鋼筋搭接處,應用綁絲扎牢,綁扎不少于3道。

12. 根據《水利部關于進一步做好在建水利工程安全度汛工作的通知》,在建工程超標準洪水應急預案應于每年主汛期前( )編制完成。

A. 10天

B. 20天

C. 1個月

D. 45天

【參考答案】C

【答案解析】根據《水利部關于進一步做好在建水利工程安全度汛工作的通知》(水建設〔2022 〕99號),在建水利工程項目法人承擔安全度汛工作的首要責任,組織設計、施工、監理等參建單位制訂度汛方案和超標準洪水應急預案。工程度汛方案和超標準洪水應急預案應于每年主汛期前1個月編制完成,由項目法人組織召開專家咨詢會進行論證后,印發各參建單位執行,并報項目主管部門和水行政主管部門備案。單獨編制超標準洪水應急預案的,還應將超標準洪水應急預案報送地方防汛指揮部門備案。

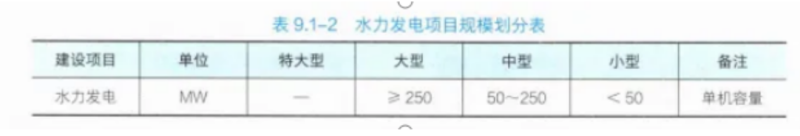

13. 按照水力發電建設項目設計規模劃分標準,大型項目的單機容量至少為(  )

A. 100 MW

B. 150 MW

C. 200 MW

D. 250 MW

【參考答案】D

【答案解析】

14. 監理機構對承包人的檢驗結果進行復核,正確的做法是(  )

A. 跟蹤檢測時,土方試樣不應少于承包人檢測數量的5%

B. 跟蹤檢測時,混凝土試樣不應少于承包人檢測數量的5%

C. 平行檢測時,混凝土試樣不應少于承包人檢測數量的5%

D. 平行檢測時,土方試樣不應少于承包人檢測數量的5%

【參考答案】D

【答案解析】監理機構可采用跟蹤檢測、平行檢測方法對承包人的檢驗結果進行復核。其中:

(1)平行檢測的檢測數量,混凝土試樣不應少于承包人檢測數量的3%,重要部位每種強度等級的混凝土最少取樣1組。

(2)土方試樣不應少于承包人檢測數量的5%;重要部位至少取樣3組。

(3)跟蹤檢測的檢測數量,混凝土式樣不應少于承包人檢測數量的7%,土方試樣不應少于承包人檢測數量的10% 。

15. 型號為QP-2x250-9/2的啟閉機類型是(  )

A. 卷揚式啟閉機

B. 螺桿式啟閉機

C. 液壓式啟閉機

D. 輪盤式啟閉機

【參考答案】A

【答案解析】表示為固定卷揚式啟閉機。

16. 河道水下疏浚工程施工,斷面中心線偏移不應大于(  )

A. 1.0m

B. 2.0m

C. 3.0m

D. 5.0m

【參考答案】A

【答案解析】斷面中心線偏移不應大于1.0m。

17. 關于水利水電工程施工企業資質的說法,正確的是(  )

A. 電力工程施工總承包三級資質企業可承擔20萬kW以下發電工程施工

B. 水利水電工程施工總承包一級資質企業可承擔各類型水利工程施工

C. 水利水電工程施工總承包三級資質企業可承擔壩高70m大壩施工

D. 隧道工程專業承包二級資質企業可承擔斷面為80m2隧道施工

【參考答案】B

【答案解析】A選項錯誤;電力工程施工總承包三級資質可承擔單機容量10萬KW以下發電工程、110KV以下送電線路和相同等級變電站工程的施工。

B選項正確;水利水電工程施工總承包一級資質的企業可承擔各類型水利水電工程的施工。

C選項錯誤;水利水電工程施工總承包三級資質承擔壩高40m以下的工程。

D選項錯誤;隧道工程專業承包二級資質的企業可承擔斷面60㎡以下且單洞長度1000m以下的隧道工程施工。

18. 下列廢棄物處理方式中,屬于對危險廢棄物處理的是(  )

A. 先攔后棄

B. 分類清理

C. 焚燒處理

D. 回收利用

【參考答案】C

【答案解析】危險廢棄物應按規定進行掩埋、焚燒處理或上交有關部門。

19. 關于工程建設標準的說法,正確的是(  )

A. 國家技術標準分為四個層次

B. 國家工程建設標準分為兩個類別

C. 水利行業標準分為四個層次

D. 企業技術標準分為三個層次

【參考答案】B

【答案解析】A選項錯誤B選項正確。國家工程建設標準分成強制性標準和推薦性標準。

C選項錯誤;行業標準分成強制性標準和推薦性標準。

D選項錯誤;企業可以根據需要自行制定企業標準,或者與其他企業聯合制定企業標準。

20. 施工項目部應急預案體系由( )構成。

A. 整體應急預案、專項應急預案、現場處置方案

B. 綜合應急預案、特種應急預案、現場處置方案

C. 綜合應急預案、專項應急預案、現場處置預案

D. 綜合應急預案、專項應急預案、現場處置方案

【參考答案】D

【答案解析】施工單位應當編制綜合應急預案、專項應急預案、現場處置方案三種應急預案,構成項目部應急預案體系。

二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)

21. 關于碾壓混凝土壩的常態混凝土和碾壓混凝土結合部位壓實控制與要求的說法,正確的有(  )

A. 應先碾壓后常態

B. 應先常態后碾壓

C. 兩種混凝土應同步入倉

D. 必須對兩種混凝土結合部重新碾壓

E. 應對常態混凝土摻加高效緩凝劑

【參考答案】D,E

【答案解析】ABC選項錯誤;D選項正確。常態混凝土和碾壓混凝土結合部的壓實控制,無論采用“先碾壓后常態”還是“先常態后碾壓”或兩種混凝土同步入倉,都必須對兩種混凝土結合部重新碾壓。

E選項正確。應對常態混凝土摻加高效緩凝劑,使兩種材料初凝時間接近,同處于塑性狀態,保持層面同步上升,以保證結合部的質量。

22. 下列外加劑中,可以改善混凝土和易性的有(  )

A. 早強劑

B. 減水劑

C. 引氣劑

D. 緩凝劑

E. 泵送劑

【參考答案】B,C,E

【答案解析】改善混凝土和易性的外加劑,包括減水劑、引氣劑、泵送劑等。

23. 下列地層中,適合采用管井井點降水的地基條件有(  )

A. 黏土、粉質黏土地層

B. 基坑邊坡不穩易產生流土、流砂的地層

C. 地下水位埋藏小于6.0m的粉土地層

D. 第四系含水層厚度大于5.0m的地層

E. 含水層滲透系數大于1.0m/d的地層

【參考答案】D,E

【答案解析】管井井點降水適用條件:

①第四系含水層厚度大于5.0m。

②含水層滲透系數K宜大于1.0m/d。

24.關于建筑物洪水標準的說法正確的有(   )

A. 洪水標準是指為維護建筑物自身安全所需要防御的洪水大小

B. 建筑物的洪水標準應按山區、莊陵區與平原、濱海區分別確定

C. 建筑物的洪水標準是指維護其保護對象安全所需要防御的洪水大小

D. 穿堤建筑物的洪水標準應不低于堤防的洪水標準

E. 水庫擋水建筑物采用土石壩和混凝土壩混合壩型時,其洪水標準應采用土石壩的洪水標準

【參考答案】A,B,D,E

【答案解析】A正確,洪水標準是指為維護水工建筑物自身安全所需要防御的洪水大小

B正確,水利水電工程永久性水工建筑物的洪水標 應按山區、丘陵區和平原、濱海區兩類分別確定.

D正確,堤防、渠道上的 、涵、泵站及其建筑物的標準,不低于堤防、渠道的防洪標準,并應留有安全裕度

E正確。擋水建筑物采用土石壩和混凝土壩混合壩型時,其洪水標準應采用土石壩的洪水標準。

25. 水電工程驗收分為(  )

A. 單位工程驗收

B. 合同工程完工驗收

C. 階段驗收

D. 竣工技術驗收

E. 竣工驗收

【參考答案】C,E

【答案解析】水電工程驗收包括階段驗收和竣工驗收。

26. 關于水利工程建設管理的說法,正確的有(  )

A. 水利工程建設程序劃分包括項目規劃階段

B. 監理日志可作為蓄水安全鑒定依據

C. 項目法人負責辦理開工備案手續

D. 項目法人組織施工圖設計審查工作

E. 供水PPP項目可采取政府保底承諾模式

【參考答案】C,D

【答案解析】A錯誤,水利工程建設程序一般分為:項目建議書、可行性研究報告、施工準備、初步設計、建設實施、生產準備、竣工驗收、后評價等階段。

B錯誤,(3)蓄水安全鑒定工作依據應包括有關法律、法規、規章和技術標準,批準的初步設計報告、專題報告、設計變更及修改文件,以及合同規定的質量和安全標準等。

C正確,項目法人負責辦理工程質量、安全監督及開工備案手續。

D正確,項目法人負責組織施工圖設計審查,按照有關規定履行設計變更的審查或審核與報批工作,

E錯誤,水利PPP項目需具備相關規劃依據。地方各級水行政主管部門建立本地統一、共享的PPP項目庫。項目合作期低于10年及沒有現金流,或通過保底承諾、回購安排等方式違法違規融資、變相舉債的項目,不納入PPP項目庫。

27. 關于混凝土拌合及原材料檢測的說法,正確的有(  )

A. 拌合混凝土時,水泥稱重允許偏差為±1%

B. 在拌合機口應進行混凝土坍落度檢測,抽樣頻次為1次/2h

C. 常態纖維混凝土抗壓強度試件采用邊長300mm立方體

D. 混凝土的混合材料包括粉煤灰

E. 在倉庫,水泥安定性抽樣頻次為1次/(20~50)t

【參考答案】A,B,D

【答案解析】A選項正確;水泥、混合材料允許偏差±1%

B選項正確;混凝土坍落度抽樣頻次1次/2h。

C選項錯誤;常態纖維混凝土以150mm立方體試件在標準養護條件下的抗壓強度為準。

D選項正確。

E選項錯誤;水泥安定性抽樣頻次為1/(200-400)t。

28. 根據水利建設市場 的主體信用管理有關規定,可不予公開的不良行為記錄信息有(  )

A. 責令整改

B. 停工整改

C. 約談

D. 罰款

E. 通報批評

【參考答案】A,B,C

【答案解析】責令整改、約談、停工整改的不良行為記錄信息可不予公開。

29.水電站典型布置形式主要分為(   )。

A.壩式水電站

B.液壓式水電站

C.河床式水電站

D.引水式水電站

E.廊橋式水電站

【參考答案】A,C,D

【答案解析】水電站的典型布置形式主要有壩式水電站、河床式水電站及引水式水電站三種。

30.工程質量檢測單位在檢測過程中發現(   )單位違反工程建設強制性標準的,及時報告委托方和具有管轄權的水行政主管部門或者流域管理機構。

A.監理單位

B.設計單位

C.施工單位

D.勘察單位

E.質量監督機構

【參考答案】A,B,C

【答案解析】檢測單位應當將存在工程安全問題、可能形成質量隱患或者影響工程正常運行的檢測結果以及檢測過程中發現的項目法人(建設單位)、勘測設計單位、施工單位、監理單位違反法律、法規和強制性標準的情況,及時報告委托方和具有管轄權的水行政主管部門或者流域管理機構。

三、案例分析及實務操作題(共5題,一、二、三題各20分,四、五題各30分)

【案例一】

31.某水利樞紐工程,建設內容包括面板堆石壩(如圖1所示)、泄洪閘、發電廠房等。其中泄洪閘為3孔,每孔凈寬8m,閘底板項面高程32.0m,閘墩頂高程39.0m,閘繳頂以上布置排架、啟閉機房、交通橋等、施工過程中發生如下事件:

事件一:泄洪閘施工期間,施工單位在交通橋現澆混凝士梁板強度達到設計強度的70%時拆除了橋面板承重腳手架及模板,隨即安排輛起重機在交通橋上進行啟動設備吊裝作業橋面發生垮塌,造成起重機、工程設備及1名操作人員直接從交通橋面墜落到閘底板,操作人員當場死亡,直接經濟損失1100萬元

事件二:項目所在地水行政主管部門按照"管行業必須管安全"等原則進行安全監管。

事件三:混凝土面板某分部工程所含65個單元工程,其中關鍵部位單元工程30個,單元工程施工質質量驗收評定情況為:65個單元工程全部合格,其中46個達到優良等級,關鍵部位單元工程有28個達到優良等級。

事件四:發電廠房施工過程中,生產性噪聲聲級衛生限值規定(如表所示),對水輪機蝸殼層混凝土作業倉面施工人員持續工作1-8小時谷區段的生產性噪聲聲級衛生值進行了檢測實測值均在噪聲聲級限值內。生產性噪聲聲級衛生限值

圖1缺。

【問題】

1.事件一中,橋面板的拆模時機是否正確?說明理由,判斷本工程生產安全事故等級。

2 事件二中、水行政主管部門安全監管原則,除"管行業必須管安全"外,還應包括哪些原則?

3.根據背景資料列出面板堆石壩①~⑤各分區的先后施工順序(可用序號表示)

4.計算事件三中所含單元工程質量的優良率,并判斷該分部工程中單元工程優良率是否達到優良標準。

5.根據事件四,指出表1中B、C、D分別代表的數值。

【參考答案】

1.較大事故

2.(1)水利安全生產監督管理應當以人為本,堅持人民至上、生命至上,統籌發展和安全。

(2)堅持安全第一、預防為主、綜合治理的方針,從源頭上防范化解重大安全風險。(3)堅持覺政同責、一崗雙責、齊抓共管、失職追責,實行管行亞必須管安全、管業務必須管安全、管生產經營必須管安全。

4.單元工程優良率70.8%,該分部工程中單元工程優良率達到優良標準。5.B:4.C:88.D:94

【案例二】

32.某河道治理工程包括切灘、混凝土護岸、河岸景觀、河道清淤及污水管道清淤等。發包人(項目法人)與承包人簽訂了施工合同。合同約定:簽約合同價為2850萬元,工程預付款為簽約合同價的10%,采用的工程預付款的扣回與還清公式是:R=A/(F2-F1)S(C-F1S)其中F1取20%,F2取80%,承包人按合同約定向發包人提交了履約保函。承包人將工程劃分為A、B兩個區段施工,編制并經監理機構批準的河道治理工程施工進度計劃如圖所示。

圖2河道治理工程施工進度計劃(單位:天)工程實施過程中發生如下事件:

事件一:承包人完成開工前準備工作后,編制并向監理機構報送了開工報審表,所附的開工申請報告內容包括按合同進度計劃正常施工所需的施工道路、施工人員落實情況等。監理機構批準后,工程如期開工。

事件二:監理機構第295天末檢查施工進度情況的結果:A、B段護岸混凝土兩項工作分別完成各自合同工程量的80%、56.25%,經比較分析認為該兩項工作實際進度延誤將影響工期,要求承包人采取趕工措施,保證工程按期完成。承包人在不改變施工進度計劃中各項工作的邏輯關系,且A、B段護岸混凝土兩項工作剩余合同工程量按原施工進度計劃平均速度施工的條件下,編制了趕工時間及費用表見表2.據此修訂了施工進度計劃。

事件三:截至第15個月底,合同累計完成金額2034萬元。第 16個月經監理機構確認的已實施合同工程的價款為258萬元,變更金額為12萬元,索賠金額為5萬元。承包人向監理機構提交了第16個月的進度付款申請。

事件四:合同工程完成后,承包人對照合同工程完工驗收應具備的條件進行自檢。自檢內容包括合同范圍內的工程項目己按合同約定完成、工程質量缺陷已按要求進行處理、觀測儀器和設備已測得初始值及施工期各項觀測值等,確定已具備完工驗收條件,承包人向發包人提交完工驗收申請報告。

問題

1.除事件一所列內容外,開工申請報告還應包括哪些內容?

2.事件二中,分別指出A、B 段護岸混凝土兩項工作實際進度比計劃進度延誤了多少天?按費用增加最少原則,分別指出表2中T1、T2、T3、T4所對應的天數。

3.根據事件三,指出工程預付款扣回與還清公式中A、S所對應的數值及C的含義。分別計算第16個月工程預付款扣回金額,發包人應支付給承包人的工程進度款金額。

4.除事件四所列內容外,完工驗收條件還應包括哪些內容?

【參考答案】

1.開工報市表應詳細說明按合同進度計劃正常施工所需的施工道路、臨時設施、材料設備、施工人員等施工組織措施的落實情況以及工程的進度安排。

2.施工進展到295天末,A護岸混凝土計劃工期應完工,實際完成了80%,實際比計劃進度延誤15天。B護岸混凝土計劃應完工55天,實際完成了45天的工程量,實際比計劃拖延10天。T1:50、T2:150、T3:44、T4:176.

3.C——合同累計完成金額、A:2850*10%=285萬元、S:2850萬元

4.合同工程完工驗收應具備以下條件:

(1)合同范圍內的工程項自已按合同約定完成.

(2)工程已按規定進行了有關驗收,

(3)觀測儀器和設備已測得初始值及施工期各項觀測值。

(4)工程質量缺陷已按要求進行處理。

(5)工程完工結算已完成:

(6)施工現場已經進行清理

(7)需移交項目法人的檔案資料已按要求整理完畢。

(8)合同約定的其他條件。

【案例三】

33.某大型水庫樞紐工程初步設計已經批復征地、移民等相關工作已經落實,主體工程具備施工招標條件。發包人依據《水利水電工程標準施工招標文件》(2009年版)編制了工程招標文件,施工招標完成后,發包人與施工總承包單位簽訂了施工總承包合同。工程實施過程中發生如下事件:

事件一:施工總承包單位項目部配備了勞資專管員,對分包單位勞動用工進行監督管理。

事件二:工程施工過程中,水行政主管部門組織開展了工程施工轉包、違法分包、出借借用資質等違法行為專項監督檢查,并依據《水利工程施工轉包違法分包等違法行為認定查處管理暫行辦法》填寫了違法行為認定表,其中部分內容如表所示表3 違法行為認定表

事件三:合同工程完工驗收后,發包人預留工程價款結算總額的5%作為工程質量保證金

事件四:工程質量保修期滿時,施工總承包單位尚有部分缺陷責任沒有完成,發包人依據有關規定采取了相應措施。

問題

1、根據水利工程施工招標投標相關管理規定,除背景資料所述條件外,主體工程施工招標還應具備哪些條件?

2.事件一中,根據《保障農民工工資支付條例》、勞資專管員在監督管理過程中應掌握什么情況?審核什么表?

3.根據事件二,指出表3中A、B、C、D、E

所認定的違法行為名稱。

4.根據《住房城鄉建設部財政部關于印發建設工程質量保證金管理辦法的通知》,指出并改正事件三中質量保證金預留的不妥之處。

5.事件四中,發包人可采取的具體措施有哪些?

【參考答案】

1.主體工程開工必須具備的條件

(1)項目法人或者建設單位已經設立。

(2)初步設計已經批準,施工詳圖設計滿足主體工程施工需要。

(3)建設資金已經落實

(4)主體工程施工單位和監理單位已經確定,并分別訂立合同。

(5)質量安全監督單位已經確定,并辦理了質量安全監督手續。

(6)主要設備和材料已經落實來源

(7)施工準備和征地移民等工作滿足主體工程開工需要。

2.施工總承包單位應當在工程項目部配備勞資專

管員,對分包單位勞動用工實施監督管理,掌握施工現場用工、考勤、工資支付等情況,審核分包單位編制的農民工工資支付表,分包單位應當予以配合。

3.A:違法分包 B:出借或借用資質 C:轉包 D:違法分包E:出借或借用資質

4.不妥之處:發包人預留工程價款結算總額的5%作為工程質量保證金不妥改正:工程質量保證金的預留比例上限不得高于工程價款結算總額的3%。

5......稍后補充。

熱門: 【0元領】全新一建精品課程+題庫+講義免費領

推薦: 【必刷題庫】一建全新通過題庫免費領取刷題!

說明:以上文章內容來源于本站原創以及網絡整理,僅供考生學習交流使用!如有異議,請考生以考試大綱及官方教材的內容為準。

一級建造師備考精選資料免費領取

您提交的信息將用于網校電話回訪,點擊“提交”網校將按《隱私政策》保護您的信息。

一級建造師 報名時間預約提醒

地區:

姓名:

電話:

您提交的信息將用于網校電話回訪,點擊“提交”網校將按《隱私政策》保護您的信息。

備戰中級會計職稱考試,關注公眾號:
永圖談證
長按保存圖片
微信打開掃一掃
報考咨詢、進群領資料
關注我們

掃一掃關注我們
