【案例背景】某安裝公司承包一商務樓(地上20層,地下2層,地上1~5層為商場)的變配電安裝工程。工程主要設備:三相干式電力變壓器(10/0.4kV)、配電柜(開關柜)設備由業主采購,已運抵施工現場。其他設備、材料由安裝公司采購。因1~5層的商場要提前開業,變配電工程需配合送電。

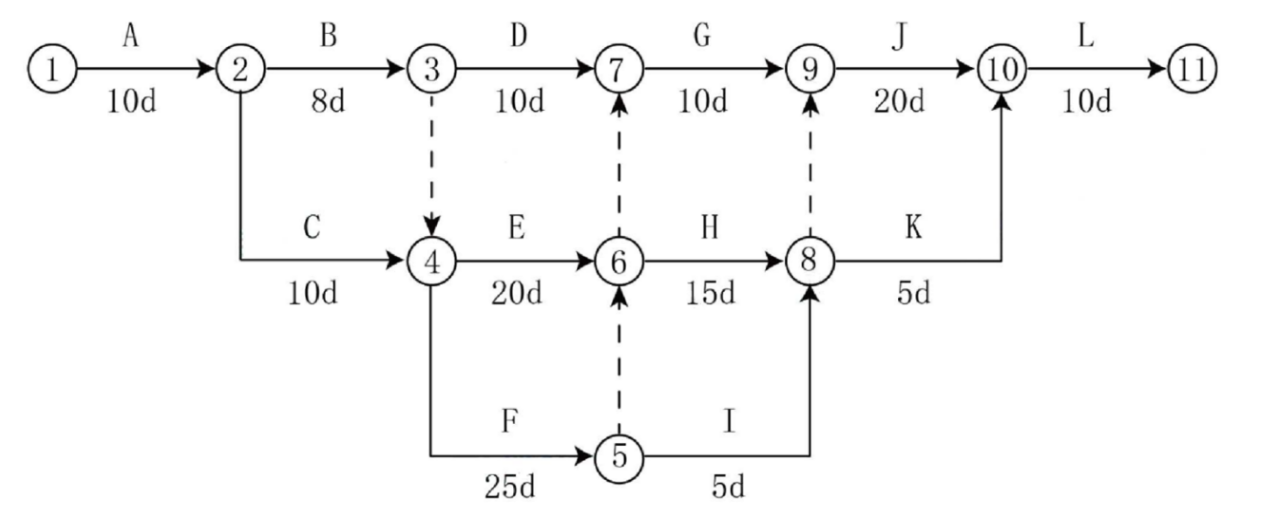

安裝公司項目部進場后,依據合同、施工圖紙及施工總進度計劃,編制了變配電工程的施工方案、施工進度計劃(見圖4-1),報建設單位審批時被否定,要求優化進度計劃,縮短工期,并承諾趕工費由建設單位承擔。

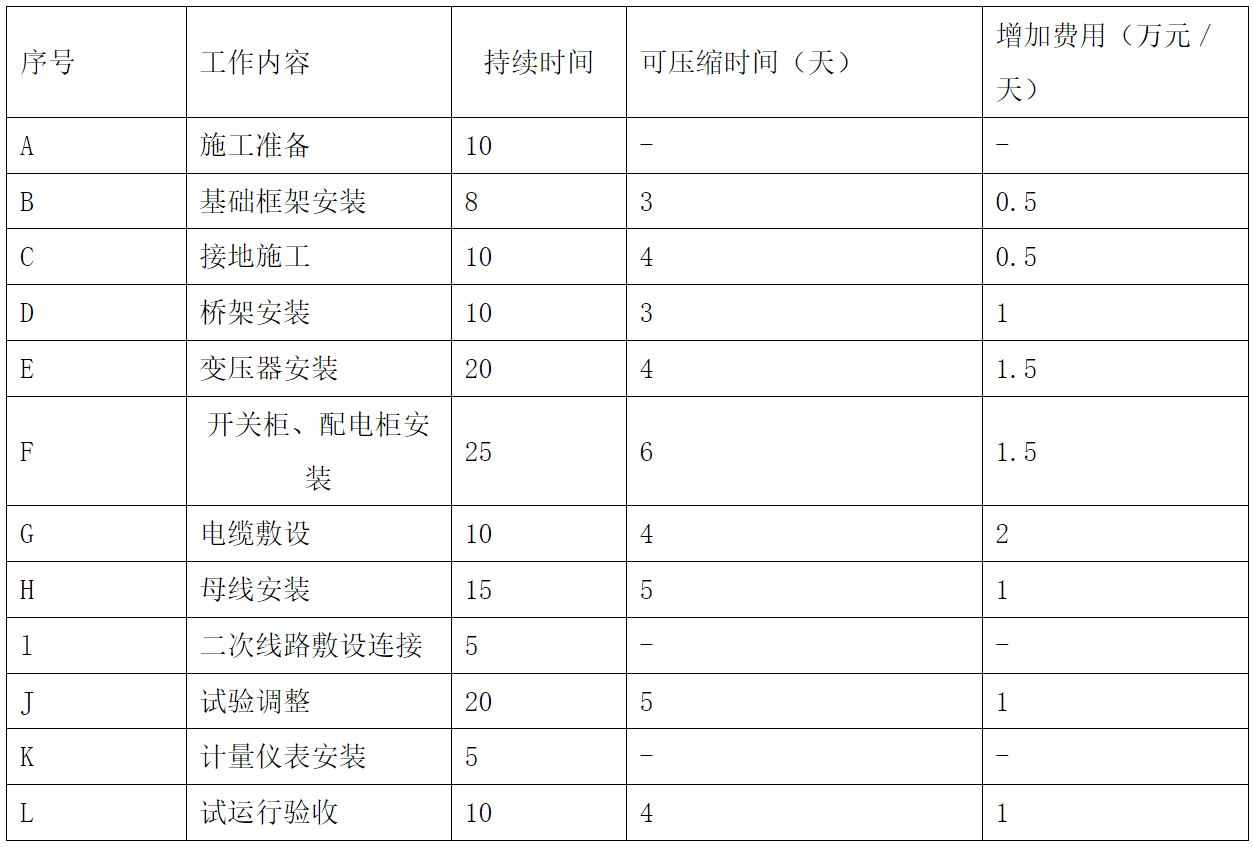

項目部依據公司及項目所在地的資源情況,優化施工資源配置,列出進度計劃可壓縮時間及費用增加表(見表4)。

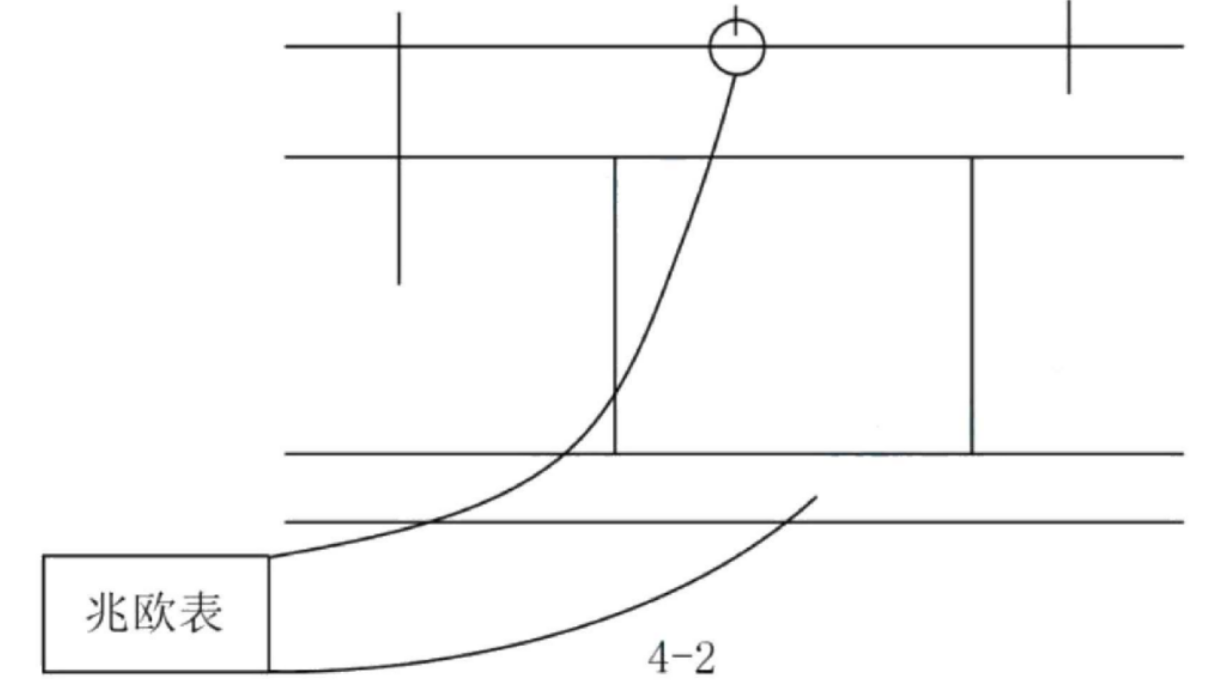

項目部施工準備充分,落實資源配置,依據施工方案要求向作業人員進行技術交底,明確變壓器、配電柜等主要分項工程的施工程序,明確各工序之間的邏輯關系、技術要求、操作要點和質量標準;變壓器施工中的某工序示意圖(見圖4-2)。

變配電工程完工后,供電部門檢查合格送電,經過驗電、校相無誤。分別合高、低壓開關,空載運行24h,無異常,辦理驗收手續,交建設單位使用;同時整理技術資料,準備在商務樓竣工驗收時歸檔。
【問題】
1.項目部編制的施工進度計劃(圖4-1)的工期為多少天?最多可壓縮工期多少天?需增加多少費用?
2.作業人員優化配置的依據是什么?項目部應根據哪些內容的變化對勞動力進行動態管理?
3.項目部的施工準備包括哪幾個方面的準備?應落實哪些資源配置?
4.圖4-2是變壓器施工程序中的哪個工序?圖中的兆歐表電壓等級應選擇多少伏?各工序之間的邏輯關系主要有哪幾個?
5.變配電裝置空載運行時間是否滿足驗收要求?項目部整理的技術資料應包含哪些內容?
【參考答案】
1.(1)工期為90天。(2分)
(2)可壓縮工期24天。(2分)
(3)壓縮費用=4×0.5+6×1.5+5×1+5×1+4×1+2×0.5+1×1.5=27.5萬元。(2分)
2.(1)勞動力的種類及數量;項目的進度計劃;項目的勞動力資源供應環境。(3分)
(2)根據生產任務和施工條件的變化進行動態控制。(3分)
3.(1)技術準備,現場準備,資金準備。(3分)
(2)應落實勞動力、物資資源配置。(2分)
4.(1)變壓器繞組連同套管的絕緣電阻測量。(2分)
(2)高壓繞組連同套管的絕緣電阻采用2500V兆歐表(1分),如果測低壓繞組用500V的兆歐表(1分)
(3)工序之間的邏輯關系有順序、平行、交叉。(3分)
5.(1)變配電裝置空載運行時間滿足要求。(2分)
(2)技術資料包括:施工圖紙、施工記錄、產品合格證說明書、試驗報告單。(4分)
