【資料背景】某施工單位承接一工程,雙方按《建設項目工程總承包合同(示范文本)》(GF-2020-0216)簽訂了工程總承包合同。合同部分內容:質量為合格,工期6個月,按月度完成量的85%支付進度款,分部分項工程費見表4-1。

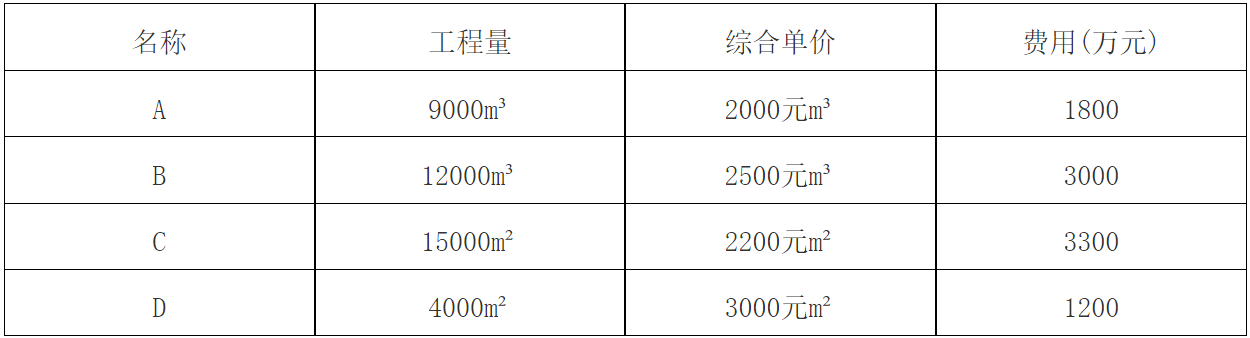

表4-1 分部分項工程費

措施費為分部分項工程費的16%,安全文明施工費為分部分項工程費的6%,其他項目費用包括:暫列金額100萬元,分包專業工程暫估價為200萬元。另計總包服務費5%。規費費率為2.05%,增值稅率9%
工程施工設備從以下三種型號中選擇,設備每天間均為8小時,設備相關信息見表4-2,機械選擇的原則有經濟性等。

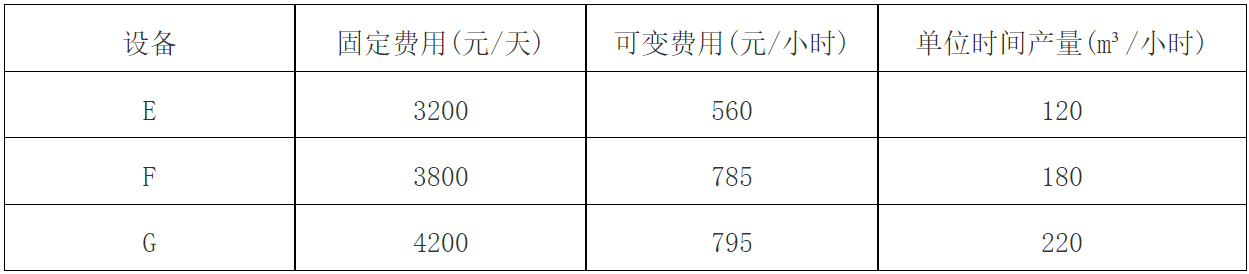

表4-2 三種型號設備相關信息

施工單位進場后,技術人員發現土建圖紙中,包含有建筑總平面圖,要求建設單位補發。按照施工平面管理總體要求:包括滿足施工要求,不損害公眾利益等內容,繪制了施工平面布置圖,滿足了施工需要。
施工單位為保證施工進度,針對編制的勞動力需用計劃,綜合考慮現有工作量、勞動力投入量、勞動效率、材料供應能力等因素,進行了鋼筋加工勞動力調整。在20天內完成了3000t鋼筋加工制作任務,滿足了施工進度要求。
【問題】
1.通常情況下,一套完整的建筑工程土建施工圖紙由哪幾部分組成?
2.除質量標準、工期、工程價款與支付方式等,簽訂合同簽約價時還應明確哪些事項?
3.建筑工程施工平面管理的總體要求還有哪些?
4.分別計算簽約合同價中的項目措施費、安全文明施費,簽約合同價是多少萬元?(計算結果四舍五入取整數)
5.用單位工程量成本比較法列式計算選用哪種型號的設備?除考慮經濟性外,施工機械設備選擇原則還有哪些?
6.如果每人每個工作日勞動效率為5t,完成鋼筋加工制作投入的勞動力是多少人?編制勞動力需求計劃時需要考慮的因素還有哪些?
【參考答案】
1.一般包括:①總平面圖、②建筑平面圖、③建筑立面圖、④節點詳圖、⑤結構施工圖。
2.合同內容、承包范圍、造價。
3.滿足施工需求、①現場文明、②安全有序、③整潔衛生、④不擾民、⑤綠色環保。
4.(1)分部分項費=1800+3000+3300+1200=9300萬元。
所以,措施費=9300×16%=1488萬元。
(2)安全文明施工費=9300×6%=558萬元。
(3)簽約合同價=[9300+1488+(100+200+200×5%)]×(1+2.05%)×(1+9%)=12345萬元。
5.(1)E設備:(3200+560×8)/(120×8)=8元/m3。
F設備:(3800+785×8)/(180×8)=7元/m3。
G設備:(4200+795×8)/(220×8)=6元/m3。
所以,選用G設備。
(2)選擇的原則主要有:適應性、高效性、穩定性、安全性。
6.(1)3000/(20×5)=30人。
(2)還要考慮到:①持續時間、②班次、③每班工作時間。
