【背景資料】安裝公司中標某工業房機電安裝工程,合同內客包含電氣工程、管道工程、通風空調工程、設備安裝及配售發電工程等所有機電安裝,合同還約定了其相應的系統性能考核。
安裝公司進場后,編制專項工程的各種可行性施工方案,根據方案的一次性投資總額、產值貢獻率、對工程進度和費用的影響程度進行了經濟合理性比較,按最優的方式確定了施工方案。

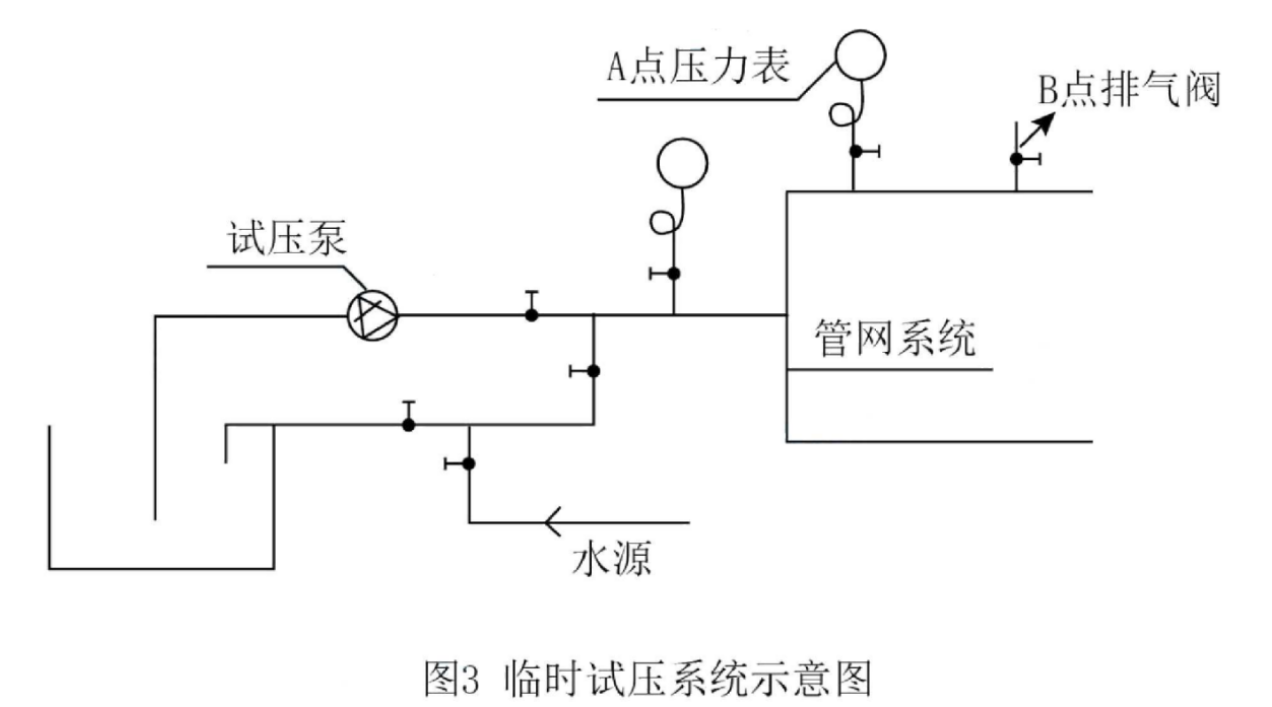

某管道系統在設計溫度時的試驗壓力為3MPa:在常溫試壓時,試驗溫度與設計溫度下的管材許用應力比值為6.5。安裝公司在進行該系統壓力試驗時,設置了常溫下臨時壓力試驗系統(見圖3)。

安裝公司在發電機轉子進行單獨氣密性試驗時,檢查轉子的重點部位無泄露,并會同有關人員進行最后清掃,查無雜物。確認了轉子機務、電氣儀表安裝已經完成,將轉子吊裝到位,用專用工具穿裝。監理工程師發現后制止,認為有工序未完不能穿裝。安裝公司整改后穿裝工作完成。
安裝公司按試運行方案,聯合試運行合格后,向建設單位遞交了工程交接證書,要求建設單位接收。建設單位認為該工程沒有生產正式產品,未達到移交條件為由,拒絕接收。
【問題】
1.施工方案進行經濟合理性比較時還應考慮哪些方面?
2.圖3中的A、B點應設置在管網系統的何處位置?計算該管道系統試壓時的試驗壓力。
3.應重點檢查轉子哪些部位的密封狀況?發電機轉子穿裝前應完善哪些工作?
4.工程質量接受意見欄填寫的依據是什么?建設單位拒絕接收是否合理?
【參考答案】
1.還應考慮各方案的資金時間價值、對環境影響的程度、綜合性價比。(6分)
2.(1)A壓力表應設置在管網系統的最不利點。(2分)
(2)B排氣閥設置在管網系統最高點。(2分)
(3)試驗壓力為3×6.5=19.5MPa。(2分)
《工業金屬管道工程施工規范》(GB 50235—2010)
PT=1.5P[σ]T/[σ]t
PT——試驗壓力(表壓)MPa
P——設計壓力(表壓)MPa
[σ]T——試驗溫度下,管材的許用應力 (MPa);
[σ]t——設計溫度下,管材的許用應力(MPa)
當試驗溫度下管材的許用應力與設計溫度下管材的許用應力之比大于6.5 時,應取6.5。
3.(1)重點檢查滑環下導電螺釘、中心孔堵板的密封情況,消除泄露后應再經漏氣量試驗。(2分)
(2)轉子安裝要求在定子找正完、軸瓦檢查結束后進行(2分)
4.(1)“工程質量接收意見”欄由建設單位依據設計文件、合同規定的施工內容和試車情況闡明接收意見(3)
(2)建設單位拒絕接收合理;(1分)
理由:工程進行試車沒有生產正式產品,合同施工任務未全部完成,不具備工程移交條件?!綪426】
工程進行投料試車產出合格產品,并經過合同規定的性能考核期后,由總承包單位和建設單位簽訂《工程交接證書》,作為工程移交的憑據。它標志著合同施工任務的全部完成,工程正式移交建設單位。
