案例(一)
【背景資料】
【缺圖】某引水隧洞工程為平洞,采用鉆爆法施工,由下游向上游開挖。鋼筋混凝土襯砌采用移動模板澆筑,各工作名稱和邏輯關系如表1,經監理批準的施工進度計劃如圖1-1


圖1-1
事件一:工程如期開工,A完工后,因其它標段的影響(非承包人的責任),D工作開始時間推遲。經發包人批準監理人通知承包人,工作B、C正常進行,G工作不受影響。D工作暫停,推遲開工135天,要求承包人調整進度計劃。承包人提出上下游相向開挖的方法,進度計劃如圖1-2。其中C1為C工作剩余時間,K表示暫停時間。發包人和承包人簽訂補充協議,約定工期不變,發包人支付趕工費用108萬元,提前完工獎勵1.5萬元/天,推遲完工處罰1.5萬元/天。

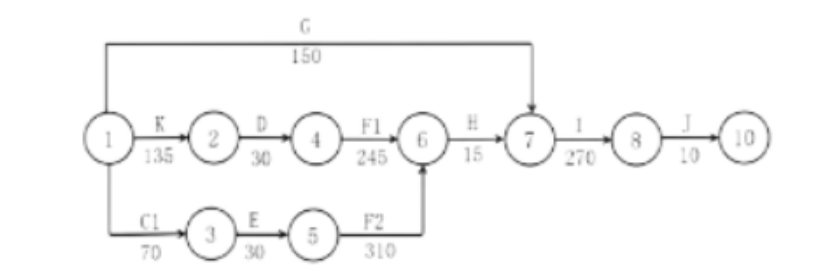

圖1-2

事件二:上游開挖中,由于未及時支護,導致塌方。共處理塌方石方450m3,耗時8天。承包人以地質不良為由,向發包人提出49500元(450m3,110元/m3)的費用及工期索賠。
事件三、當上下游距離小于L1時,爆破時對向開挖面的人員應撤離,當距離小于L2時,上游停止開挖,由下游向上游貫通。
事件四:對工期進行檢查發現,工作H結束時間推遲10天,工作I實際持續工作為254天,工作J實際持續時間為6天。
【問題】
1.水工地下洞室除了平洞,還有哪些形式?夾角分別是多少?【4分】
2.指出圖1-2中F1、F2分別代表什么,并指出關鍵工作。【4分】
3.事件二中承包人的要求是否合理,并指出理由?!?分】
4.分別寫出L1、L2代表數值?!?分】
5.根據事件四,計算實際總工期,對比合同工期是提前還是推遲?并計算發包人應支付承包人的費用?!?分】
【參考答案】
1.傾角小于等于6°位平洞;傾角6°~75°為斜井(6-48°緩斜井,48-75°斜井),傾角大于等于75°為豎井。
2.(1)F1下游隧洞開挖、F2上游隧洞開挖
(2)關鍵線路:①→③→⑤→⑥→⑦→⑧→⑨。
3.承包人的要求不合理,
理由:導致塌方的原因是未及時支護,屬于承包人自身原因。
4.L1:30米;L2:15米
5.(1)10+20+70+30+310+15+10+254+6=725(天)
(2)對比合同工期735天,提前10天;
(3)發包人應支付承包人的費用:108+1.5×10=123萬元。
熱門: 【0元領】全新一建精品課程+題庫+講義免費領
推薦: 【必刷題庫】一建全新通過題庫免費領取刷題!
說明:以上文章內容來源于本站原創以及網絡整理,僅供考生學習交流使用!如有異議,請考生以考試大綱及官方教材的內容為準。
掃一掃關注我們
