?【背景資料】某公司中標高新產業園職工宿舍樓項目,建筑面積 2 萬平方米,地上 5 層,由 4 個結構形式和建設規模相同 的單體建筑組成,合同施工工期240 天。
中標后,該公司根據施工項目的規模和復雜程度設置矩陣式項目管理組織結構。項目安全管理部門負責人具 有注冊安全工程師資格證、中級工程師證。
項目經理部根據工序合理、工藝先進的原則確定了施工順序。本項目各單體建筑共由4 個施工過程組成,分 別為:地基基礎工程、主體工程、裝飾裝修工程、安裝工程。每個施工過程組建 1 個專業工作隊,各施工過程的 流水節拍見表 1.

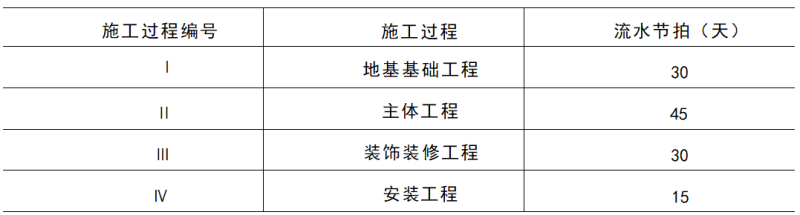

表 1 流水節拍

為創建綠色施工示范工程,項目部編制了《施工現場建筑垃圾減量化專項方案采取了施工過程管控措施,從 源頭減少建筑垃圾的產生。
【問題】
1.確定項目管理組織機構形式還應考慮哪些因素?本項目安全管理部門負責人是否符合執業資格要求?說 明理由。
2.施工順序的確定原則還有哪些?
3.計算流水施工工期,并判斷是否滿足合同工期要求。 4.如需進行工期優化,選擇優化對象應考慮哪些因素? 5.施工現場建筑垃圾的源頭減量還有哪些措施?
【參考解析】
1.(1)項目管理組織機構形式還應根據專業特點、人員素質和地域范圍確定。
(2)不符合。
理由:項目安全管理部門負責人、專職安全員應取得安全生產考核合格證書C 證。 2.施工順序的確定原則還有:保證質量、安全施工、充分利用工作面、縮短工期。 3.(1)流水施工工期計算如下:
①各施工過程流水節拍的累加數列。
地基基礎工程 30 60 90 120 主體工程 45 90 135 180
裝飾裝修工程 30 60 90 120 安裝工程 15 30 45 60
②錯位相減,取最大值得流水步距。

③代入公式,計算流水工期。
T=∑Ki, i+1+ ∑tn+ ∑G=(30+90+75)+(15+15+15+15)=255(天)。
(2)不滿足合同工期要求。
理由:計算工期大于合同施工工期240 天。
4.選擇優化對象應考慮下列因素:
(1)縮短持續時間對質量和安全影響不大的工作;
(2)有備用或替代資源的工作;
(3)縮短持續時間所需增加的資源、費用最少的工作。
5.施工現場建筑垃圾的源頭減量還應通過施工圖紙深化、施工方案優化、永臨結合、臨時設施和周轉材料重 復利用等措施。
熱門: 【免費領課】| 全新二建精品課程 講練結合 0元限額領取
推薦: 【刷題必備】二級建造師全新題庫 限時免費領取
說明:以上文章內容來源于本站原創以及網絡整理,僅供考生學習交流使用!如有異議,請考生以考試大綱及官方教材的內容為準。
掃一掃關注我們
