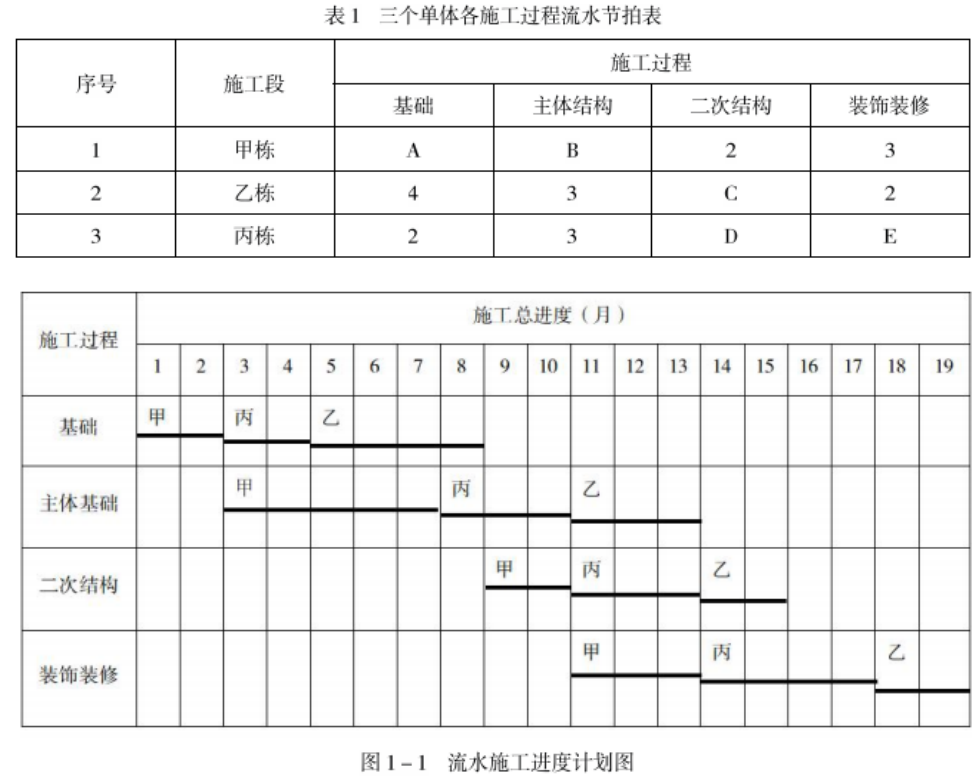

某群體工程由甲乙丙三個獨立的單體建筑組成,預制裝配式混凝土結構。每個單體均有四個施工過程:基礎、主體結構、二次結構、裝飾裝修。每個單體作為一個施工段,四個施工過程采用四個作業隊組織無節奏流水施工。三個單體各施工過程流水節拍如表1??偣て谧疃痰牧魉┕みM(jìn)度計劃如圖1-1。

政府主管部門檢查《建設工程質量檢測管理辦法》(住房和城鄉建設部第7號令)執行情況:施工單位委托了監理單位控股的具有檢測資質的檢測機構負責工程的質量檢測工作,建設單位按照合同采用一批鋼材時,要求鋼材供應商在總承包單位材料人員見證下,從其貨場對該批鋼材取樣送檢,檢測合格后送到施工現場使用。要求相關單位對存在的問題進行整改。
總承包項目部預制剪力墻板施工記錄中留存有包含施工放線。墻板起吊、安裝就位、臨時支撐、連接灌漿等施工工序的圖像資料,詳見圖1-2~圖1-6。資料顯示,墻板安裝就位后,通過可調臨時支撐和墊片調整墻板安裝偏差滿足規范要求。

問題:
1、補充表1中A~E處的流水節拍?(如A-2)甲棟、乙棟、丙棟的施工工期各是多少?
2、指出《建設工程質量檢測管理辦法》執行中的不妥之處,并寫出正確理由。
3、分別寫出預制剪力墻板施工記錄圖1-2~圖1-6代表的施工工序。(如圖1-2墻板起吊)寫出五張圖片的施工順序。(如2-3-4-5-6)
4、裝配式混凝土結構預制構件還有哪些?墻板就位后測量的偏差項目都有哪些?
[答案]1、補充流水節拍:A-2,B-5,C-2,D-3,E-4;
甲棟施工工期:13個月
乙棟施工工期:15個月
丙棟施工工期:15個月
2、不妥之處一:施工單位委托了檢測機構負責工程的質量檢測工作。
正確理由:非建設單位委托的檢測機構出具的檢測報告不得作為工程質量驗收資料。
不妥之處二:檢測機構是監理單位控股的具有檢測資質的檢測機構。
正確做理由:檢測機構不得與檢測工程項目相關的設計單位、施工單位、監理單位有隸屬關系或者其他利害關系。
不妥之處三:要求鋼材供應商在總承包單位材料人員見證下,從其貨場對該批鋼材取樣送檢。
正確理由:應在建設單位或者工程監理單位監督下由總承包取樣人員進行現場取樣,應從施工現場對該批鋼材取樣送檢。
3、1-2墻板起吊,1-3測量放線,1-4安裝臨時支撐,1-5堵漏、灌漿,1-6下層鋼筋對孔
施工順序:3-2-6-4-5
4、(1)預制構件還有:預制柱、預制梁、預制疊合板、預制樓梯、預制陽臺、預制空調板等。
(2)墻板就位后測量的偏差項目有水平位置、傾斜度、高度等。(安裝位置、標高、垂直度、累計垂直度)
熱門: 【免費領課】| 全新二建精品課程 講練結合 0元限額領取
推薦: 【刷題必備】二級建造師全新題庫 限時免費領取
說明:以上文章內容來源于本站原創以及網絡整理,僅供考生學習交流使用!如有異議,請考生以考試大綱及官方教材的內容為準。
掃一掃關注我們
