2025年二級建造師《施工管理》真題答案解析(5月10日)

來源: 永圖教育 編輯:小圖 2025-05-07 字體:

?2025年二級建造師考試于5月10-11日舉行,考試結束后同學們最為關注的是2025二建真題及答案解析。永圖教育在二建考后收集整理2025年二級建造師考試真題并提供考試真題答案解析,供考生們估分參考。以下為2025年5月10日二級建造師施工管理真題及答案解析,希望能為廣大二建考生朋友帶來幫助。

一、單選題

1.下列工業投資項目中,項目資本金不應低于項目總投資40%的是(    ) ?!? 分】

A.水泥項目

B.鐵合全項目

C.電解鋁項目

D.多晶硅項目

答案:C

解析:城市和交通基礎 設施項目;城市軌道交通項目 20%。港口、沿海及內 河航運項目; 鐵路、公路項目;機場項目 25%。房地產開發項目; 保障性  住房和普通商品住房項 20%。其他項目 25%產能過剩行業項目;鋼鐵、電解鋁 項目 40%。水泥項目 35%。 煤炭、電石、鐵合金、燒堿、焦炭、黃磷、多晶  硅項 30% 。其他工業項目;玉米深加工項目 20%?;?鉀肥除外)項目 25% ; 電力等其他項目 20%。

2.根據《企業投資項目核準和備案管理?xiàng)l例》,對于需要備案的項目,企業應根 據屬地管理原則,通過項目在線監管平臺進行備案的時間是(    ) ?!? 分】

A.提交項目申請書前

B.開工建設前

C.施工圖設計后

D.初步設計后

答案:B

解析:企業投資項目備案制。根據《企業投資項目核準和備案管理?xiàng)l例》(中 華人民 共和國國務院令第 673 號),《政府核準的投資項目目錄》外的企業  投 資項目實行備案 管理。企業應根據屬地原則,在開工建設前通過項目在線監管平臺將下列信息告知備案 機關:①企業基本情況;②項目名稱、建設 地點、建設規模、建設內容;③項目總投 資額;④項目符合產業政策的聲明。

企業應對備案項目信息的真實性負責。

3.采用施工總承包招標的工程,投標人投標報價的基礎通常是(    ) ?!? 分】

A.施工圖設計

B.技術設計

C.初步設計

D.方案設計

答案:A

解析:采用施工總承包模式,投標人通常以施工圖設計為 基礎進行投標報價, 在工程開工前即有較為明確的合同價。

4.在國際工程采用施工總承包管理模式下,對于業主與分包單位直接簽訂合同的工程,業主工程管理的特點是(    ) 。【1 分】

A.合同管理工作量小,造價控制風險較小

B.合同管理工作量小,造價控制風險較大

C.合同管理工作量大,造價控制風險較小

D.合同管理工作量大,造價控制風險較大

答案:D

解析:各分包合同界面由施工總承包管理單位負責確定,這樣可減輕業主的  組織協調 工作量。但在業主與分包單位直接簽訂合同的前提下,業主合同管 理工作量大,造價控制風險也較大。

5.工程開工前,質量監督機構召開的首次監督會議需要檢查施工單位提供的文件 是(    ) ?!?分】

A.施工組織設計

B.施工項目經理任命書

C.施工方案

D.施工質量承諾書

答案:B

解析:召開首次監督會議,明確相關職責。在辦理工程質量監督于續后、工 程開工前,工程質量監督機構應召開建設單位、勘察單位、設計單位、施工 單位、工程監理單位等相關責任主體參加的首次監督會議,明確監督程序、 監督人員、監督工作紀律、廉政要求和投訴舉報受理方式,提出工程建設相 關事項發生變化后及時補報等相關工作要求。首次監督會議議題包括:①介 紹負責工程質量監督負責人和監督工程師;②介紹工程質量監督計劃;③明 確必須監督的重要施工部位和重要環節;④檢查工程參建各方提供的有關任 命文件(如總監理工程師、施工項目經理、建設單位代表任命書等);⑤宣 布監督工作紀律;⑥公布監督舉報電話。首次監督會議應形成會議紀要。

6.施工項目管理是施工單位為履行工程施工合同,以(    )為核心的施工全過程管 理活動?!? 分】

A.施工項目部核心價值

B.施工項目責任成本

C.施工項目整體效益

D.施工項目經理責任制

答案:D

解析:施工項目管理也即施工方項目管理,是指施工單位為履行工程施工合  同,以施工 項目經理責任制為核心,對工程施工全過程進行計劃、組織、指 揮、協調和控制的系統 活動。

7.弱矩陣式項目管理組織結構中,項目負責人擔任的角色是(    ) 。【1 分】

A.項目決策者或領導者

B.項目領導者或協調者

C.項目協調者或監督者

D.項目監督者或決策者

答案:C

解析:弱矩陣式組織中,并未明確對項目目標負責的項目經理。即使有項目  負責人,其 角色也只是一個項目協調者或監督者,而不是一個管理者。同時, 員工績效由職能部門 經理進行考核。

8.施工項目總目標分析論證過程中,分別采用定性和定量分析方法的是(    ) ?!?分】

A.成本目標和進度目標

B.質量目標和成本目標

C.進度目標和成本目標

D.進度目標和質量目標

答案:B

解析:在施工項目目標體系中,質量目標通常會采用 定性分析方法,而進度、 成本目標則需要采用定量分析方法。

9.在工程網絡計劃合理可行的的提下,關于各種工期相互關系的說法,正確的是 (    ) 。【1 分】

A.計劃工期不應超過計算工期

B.計劃工期不應超過要求工期

C.要求工期不應超過計算工期

D.要求工期不應超過計劃工期

答案:B

解析:工期泛指完成一項任務所需要的時間。在網絡計劃中,工期一般有以下三種:計算工期、要求工期、計劃工期。當已規定要求工期時,計劃工期 不應超過要求工期; 當未規定要求工期時,可令計劃工期等于計算工期。

10.下列費用中,應在編制工程量清單時列入"其他項目清單"的是(    ) ?!? 分】

A.總承包服務費

B.工傷保險費

C.教育費附加

D.臨時設施費

答案:A

解析:其他項清單應按照下列內容列項:暫列金額。暫估價。計日工。總承 包服務費。

11.某施工企業安全生產費用狀況如下:年初結余 100 萬元,當年提取 800 萬元, 當年實際支出 1020 萬元。該企業針對當年安全生產費用赤字的解決辦法是(    ) 【1 分】

A.當年末補提安全生產費用 120 萬元

B.當年末從稅后利潤中彌補虧損 120 萬元

C.來年每月多提取安全生產費用 10 萬元

D.來年多提取安全生產費用 220 萬元

答案:A

解析:企業安全生產費用出現赤字(即當年計提企業安全生產費用加上年初 結余小于年度 實際支出)的,應當于年末補提企業安全生產費用。1020-800-100=120 萬。

12.與依次施工和平行施工相比,建設工程組織流水施工的特點是(    ) 。【1 分】

A.施工現場組織管理比較簡單

B.可充分利用工作面進行施工

C.各專業工作隊能夠連續施工

D.單位時間內投入資源量較少

答案:C

解析:流水施工組織方式具有以下特點:

(1)盡可能利用工作面進行施工,工期較短;

(2)各工作隊實現專業化施工,有利于提高施工技術水平和勞動效率,也有利于 提高工程質量;

(3)專業工作隊能夠連續施工,同時使相鄰專業工作隊之間能夠最大限度地進行 搭接作業;

(4)單位時間內投入的勞動力、施工機具等資源較為均衡,有利于資源供應的 組 織;

(5)為施工現場的文明施工和科學管理創造了有利條件。

13.施工投標資格預審中,與合格制相比,采用有限數量制時,需要對資格預審申 請文件進行的不同工作是(    ) ?!? 分】

A.初步審查

B.面談答辯

C.詳細審查

D.量化打分

答案:D

解析:合格制和有限數量制在審查標準上無本質區別,都需要進行初步審查  和詳細審查。 兩者區別就在于有限數量制需要對通過審查的資格預審申請文件進行量化打分。

14.根據《建設工程文件歸檔規范》,進行施工文件立卷時,文字材料卷不宜超過 的厚度是(    )mm【1 分】

A.15

B.25

C.30

D.20

答案:D

解析:案卷不宜過厚,文字材料卷厚度不宜超過 20mm, 圖紙卷厚度不宜超過 50mm。

15.工程施工過程中,需要及時對施工組織設計進行修改的情形是(    ) 。【1 分】

A.網架結構由原位拼裝改為整體吊裝

B.采購進場的地面瓷磚尺寸偏差較大

C.施工分包單位更換項目技術負責人

D.雨季施工地下平均水位有所上升

答案:A

解析:(1)工程施工過程中發生下列情形時,應及時對施工組織設計進行修 改或補充:

① 工程設計有重大修改;②有關法律、法規及標準實施、修訂和廢止;③主要施 工方 法有重大調整;④主要施工資源配置有重大調整;⑤施工環境有重大改變。

16.為實現綠色施工,需要通過測定影響環境質量要素的(    )來確定環境質量狀況 和污染程度?!? 分】

A.代表值

B.平均值

C.最低值

D.最高值

答案:A

解析:應積極開展并配合環境監測工作。環境監測是通過對影響環境質量要  素代表值的 測定,確定環境質量狀況和污染程度,了解環境系統變化規律與發展趨勢的活動。環境 監測具有環節構成的系統性,監測對象和監測手段的綜合性,環境狀態隨時間變化的時序性特征。

17.根據《財政部住房和城鄉建設部關于完善建設工程價款結算有關辦法的通知》, 國有企業應支付的建設工程進度款占已完成工程價款的最低比例是(    ) 【1分】

A.50%

B.60%

C.80%

D.70%

答案:C

解析:《財政部住房和城鄉建設部關于完善建設工程價款結算有關辦法的通  知》(財建 2022〕183 號)規定,自 2022 年 8 月 1 日起簽訂的工程合同,提 高建設工程進度款支 付比例。政府機關、事業單位、國有企業建設工程進度 款支付應不低于已完成工程價款的 80%。

18.根據《標準施正招標文件》,承包人應確保其履約擔保在(    )前一直有效。【1 分】

A.發包人簽認工程驗收證書

B.工程竣工結算

C.缺陷責任期屆滿

D.發包人頒發工程接收證書

答案:D

解析:《標準施工招標文件》通用合同條款規定,承包人應保證其履約擔保 在發包人頒發工程接收證書前一直有效。發包人應在工程接收證書頒發后 28 天內將履約擔保退還給承包人。

19.某超過一定規模的危險性較大的分部分項工程專項施工方案,專家論證結論為 “通過 ”,同時提出了修改意見。施工單位針對該專項施工方案的正確做法 是(    ) ?!?分】

A.按照專家意見修改完善并經項目經理批準后執行

B.參考專家意見修改完善并將修改情況書面報告論證專家

C.參考專家意見自行修改完善后報項目監理機構審查

D.按照專家意見修改完善后重新組織專家進行論證行

答案:C

解析:超過一定規模的危險性較大的分部分項工程專項施工方案經專家論證  后結論為“通 過 ”的,施工單位可參考專家意見自行修改完善;結論為“修 改后通過 ”的,專家意 見要明確具體修改內容,施工單位應按照專家意見進 行修改,修改情況應及時告知專 家;專項施工方案經論證不通過的,施工單 位修改后應按照規定的要求重新組織專家論證。

20.將施工總成本分解到單項工程、單位工程,再進一步分解到分部分項工程的方 法是按(    )編制施工成本計劃的方法?!? 分】

A.成本組成

B.實施進度

C.項目結構

D.施工組織

答案:C

解析:按項目結構編制施工成本計劃的方法:大中型工程項目通常是由若干  單項工程構成的,而每個單項工程又會包含多個單 位工程,每個單位工程又 是由若干分部分項工程所構成。

21.下列影響施工進度的不利因素中,屬于施工單位自身因素的是(    ) ?!? 分】

A.施工設備選型失當

B.施工圖紙出現差錯

C.工程地質資料有誤

D.工程設計變更頻繁

答案:A

解析:施工單位自身因素影響:

(1)施工技術因素。如施工方案、施工工藝或施工安全措施不當;特殊材料及新 材料的不合理使用;施工設備不配套,選型失當或有故障;不成熟的技術應用等。 (2)組織管理因素。如向有關部門提出各種申請審批手續的延誤;合同簽訂時遺 漏條款、表達失當;計劃安排不周密,組織協調不力,導致停工待料、相關作業  脫節; 指揮不力,使各專業、各施工過程之間交接配合不順暢等。

22.施工企業應建立安全風險分級管控和隱患排查治理雙重預防機制。針對項目重 大安全風險填寫的清單匯總造冊后,應報告的主管部門是(    ) 【1 分】

A.項目屬地負有安全生產監督管理職責的部門

B.項目屬地縣級以上建設行政主管部門

C.企業注冊地負有安全生產監督管理職責的部門

D.建設單位所在地縣級以上建設行政主管部門

答案:A

解析:密集型場所、高危作業工序和受影響的人群規模。安全風險等級從高 到低劃分為重大風險、較大風險、一般風險和低風險,分別用紅、橙、黃、藍四種顏色標示。其中,重大 安全風險應填寫清單、匯總造冊,按照職責范 圍報告屬地負有安全生產監督管理職責的 部門。要依據安全風險類別和等級 建立企業安全風險數據庫,繪制企業“紅橙黃藍 ”四 色安全風險空間分布圖。

23. 下列施工成本控制措施中,屬于技術措施的是(    ) ?!? 分】

A.制定詳細的成本控制工作流程

B.記錄實際支出的各項費用

C.編制科學的資金使用計劃

D.確定合適的施工機械使用方案

答案:D

解析:A 屬于組織措施,BC 屬于經濟措施。

24. 根據《建設工程施工專業分包合同(示范文本)》,分包人與發包人或監理 人發生直接工作聯系的,將被視為(    ) 行為?!? 分】

A.違約

B.授權

C.無效

D.代理

答案:A

解析:如分包人與發包人或監理 人發生直接工作聯系,將被視為違約,并承 擔違約責任,賠償因其違約給承包人造成的經濟損失。

25. 根據《標準施工招標文件》,征得發包人同意后,監理人應在開工日期 (    ) 天前向承包人發出開工通知?!? 分】

A.14

B.21

C.7

D.28

答案:C

解析:發包人應委托監理人發出開工通知,監理人應在開工日期 7 天 前向承 包人發出開工通知。

26. 下列影響工程質量的因素中,可變性最大的是(    ) ?!? 分】

A.人為影響因素

B.施工工藝影響因素

C.工程材料影響因素

D.機械設備影響因素

答案:A

解析:人因影響是工程質量影響因素中可變性最大的因素。在工程質量管理 中,人的因素起著決定性作用。

27.安裝工程一切險主要承保機械和設備在安裝過程中因(    )造成的損失?!? 分】

A.設備缺陷或操作失誤

B. 自然災害或操作失誤

C. 自然災害或意外事故

D.設備缺陷或意外事故

答案:C

解析:安裝工程一切險是指以各種大型機器、設備安裝工程為標的,對承保  機械和設備 在安裝過程中因自然災害或意外事故所造成的物質損失、費用損 失承擔賠償責任的保險。

28.按照施工作業技術交底要求,分項工程技術交底書的編制人和批準人分別是(    ) 。【1 分】

A.項目技術人員和項目技術負責人

B.項目技術負責人和企業技術負責人

C.項目技術負責人和項目負責人

D.項目技術人員和項目負責人

答案:A

解析:每一分項工程 開始實施前均要進行交底。為做好技術交底,應由項目技術人員編制技術交底書,并經項目技術負責人批準。

29.工程施工質量檢查中,為便于進行抽樣檢驗,在條件允許的情況下,最好采用 的檢驗批形式是(    ) ?!? 分】

A.流動批

B.穩定批

C.組合批

D.全數批

答案:B

解析:檢驗批有穩定和流動兩種形式。只要條件允許,最好采用穩定批形式, 其優點是容易進行抽樣檢驗。當一批產品體積大、檢驗批量大,需要較大儲  存場所時,需要 采用流動批形式。此外,工序檢查也可采用流動批形式。

30.下列統計分析方法中,能夠根據不同目的和要求,按某一性質整理分析施工質 量原始數據的是(    ) ?!? 分】

A.相關圖法

B.分層法

C.排列圖法

D.檢查表法

答案:B

解析:分層法是指將調查收集的原始數據,根據不同的目的和要求,按某一 性質進行分 組整理的分析方法。

31.根據《民法典》,訂立合同通常應經過的環節是(    ) 。【1 分】

A.招標和投標

B.談判和簽約

C.邀請和接受

D.要約和承諾

答案:D

解析:根據《中華人 民共和國民法典》,要約和承諾是訂立合同的必經環節。 建設單位招標屬于要約邀請, 建筑企業投標即屬于要約,這是簽訂施工合同 的重要環節。

32.企業建立職業健康安全管理體系過程中,企業最高管理者任命的管理者代表應履行的職責是(    ) ?!? 分】

A.確保體系實現其預期目標

B.確保獲得體系建立所需資源

C.指導相關人員為體系有效性做出貢獻

D.協調體系建立過程中各部門之間關系

答案:D

解析:組織最高管理者應任命健康安全管理者代表,并授權管理者代表建立  專門的工作 小組。管理者代表職責有:(1)具體負責職業健康安全管理體  系的日常工作,(2)向最高管理者定期匯報職業健康安全管理體系的運行情 況,供管理評審時使用。(3)協調職業健康安全管理體系建立和運行過程中 各部門之間的關系,為最高管理者的決策提供建議。

33.施工組織總設計對整個工程項目施工過程所起的作用是(    ) 。【1 分】

A.施工部署、進度協調

B.統籌規劃、重點控制

C.資源配置、績效考核

D.實施策劃、動態控制

答案:B

解析:施工組織總設計對整個工程項目施工過程起著統籌規劃、重點控制的作用。

34.某工程截至某時刻,已完工程預算費用 7800 萬元,已完工程實際費用 8100 萬 元,擬完工程預算費用 7600 萬元。采用掙值法分析該工程實際狀況,可得到 的正確結論是(    ) ?!? 分】

A.費用超支 300 萬元

B.費用節約 200 萬元

C.進度拖后 200 萬元

D.進度提前 500 萬元

答案:A

解析:費用偏差(CV)=已完工程預算費用(BCWP) -已完工程實際費用(ACWP) =7800-8100=-300 萬元,費用超支 300 萬元。

進度偏差(SV)= 已完工程預算費用(BCWP) -擬完工程預算費用(BCWS)=7800-7600=200 萬元。進度提前 200 萬元。

35.施工現場容易導致傾覆事故的危險源是(    ) ?!? 分】

A.高處作業

B.懸空作業

C.吊裝作業

D.爆破作業

答案:C

解析:發生坍塌傾覆事故的主要危險部位和施工過程有:基坑作業、邊坡作  業、人工挖孔樁施工、腳手架/防護架搭拆、模板工程搭拆、拆除工程施工、 擋土墻施工、物料 提升機、塔式起重機、滑模、接料平臺、移動操作臺等。 主要危險因素有:危險性較大 的分部分項工程無專項施工方案,土方施工未 按規定放坡和支護,基坑/樁孔及邊坡護 壁未按設計施工,地下水未及時抽取或無降水措施,流砂/泥未及時有效防治,腳手架 搭設無設計計算書,起  重、吊裝、滑模等裝置/設備未經驗收擅自投入使用,腳手架/ 防護架架體與 建筑物未按規定拉結,未設置剪刀墻,支模架未經設計驗算,無足夠的強 度、 剛度、穩定性,拆除工程施工無方案,未按規定順序拆除,違規進入危險區  域,危 險區域未設置警示標志、防護措施等。

36.下列實際進度與計劃進度比較分析方法中,既可以進行工作實際進度與計劃進  度的局部比較,又可用來分析預測工程項目整體進度狀況的是(    ) 。【1 分】

A.橫道圖比較法

B.S 曲線比較法

C.垂直圖比較法

D.前鋒線比較法

答案:D

解析:前鋒線比較法既適用于工作實際進度與計劃進度之間 的局部比較,又可用來分析預測工程項目整體進度狀況。

37.工程施工前,制定和確認施工驗收層次劃分方案的正確做法是(    ) ?!? 分】

A.由施工單位和項目監理機構共同制定,經建設單位確認

B.由施工單位和設計單位共同制定,經項目監理機構確認

C.由施工單位制定,經項目監理機構審核后建設單位確認

D.由項目監理機構制定,經建設單位和施工單位共同確認

答案:C

解析:工程施工前,應由施工單位制定單位工程、分部工程、分項工程和檢 驗批的劃分 方案,并應由項目監理機構審核、建設單位確認后實施。

38.職業健康安全管理體系標準所采用的 PDCA 循環管理方法中,“P ”對應的職業 健康安全管理體系要素是(    ) ?!? 分】

A.持續改進

B.績效評價

C.資源支持

D.體系策劃

答案:D

解析:職業健康安全管理體系標準所采用的管理方法是基于“策劃一實施一 檢查一改進 ” (PDCA) 循環的管理方法,可被組織用于持續改進。

1)策劃(Plan):確定和評價職業健康安全風險、職業健康安全機遇以及其他風 險和其他機遇,制 定職業健康安全目標并建立所需的過程,以實現與組織職業健 康安全方針相一致的 結果。

2)實施(Do):實施所策劃的過程。

3)檢查(Check):依據職業健康安全方針和目標,對活動和過程進行監視和測 量,并報告結果。

4)改進(Act):采取措施持續改進職業健康安全績效,以實現預期結果。

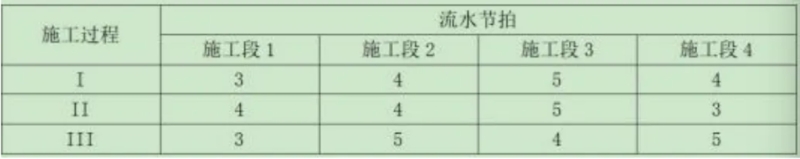

39.某分部工程有 3 個施工過程,劃分為 4 個施工段組織非節奏流水施工,流水節 拍見下表。該分部工程流水施工工期是(    )。


A.23

B.26

C.24

D.25

答案:B

解析:本題為無節奏流水施工,用大差法可以得到。KI-II=4.KII-III=5. 所以工期 Y=ΣK+Tn=4+5+17=26.

40.建立施工質量保證體系需要進行的工作有:①制定質量計劃;②完善組織架構; ③明確施工過程控制要點;④建立質量管理制度。僅就上述工作而言,正確的 順序是(    ) ?!? 分】

A.④-③-②-①

B.②-③-①-④

C.④-①-③-②

D.②-①-④-③

答案:D

解析:施工質量保證體系建立的過程如下:(1)確定質量方針和目標。(2) 完善組織架構。(3)制定質量計劃。(4)強化人員培訓。(5)建立質量管 理制度。(6)明確施工過程控制要點。(7)建立質量信息管理系統。(8)  開展內部審核和管理評審。

41.下列時間消耗中,在編制人工定額時按損失時間考慮的是(    ) ?!? 分】

A.因施工工藝特點造成的工作中斷時間

B.抹灰工修補偶然遺漏墻洞消耗的時間

C.工人恢復體力所必需的短暫休息時間

D.勞動工具和勞動對象的準備工作時間

答案:B

解析:損失時間,包括多余和偶然工作、停工、違背勞動紀律所引起的損失時間。

42.根據《標準施工招標文件》通用合同條款之規定,發包人應給予承包人工期和費用補償,但不補償利潤的情形是(    ) 。【1 分】

A.承包人采取措施保護施工現場文物

B.發包人延遲提供施工場地

C.承包人因發包人違約暫停施工

D.發包人未按合同約定支付進度款

答案:A

解析:BCD 選項,發包人均需要給予承包人費用工期和利潤補償。

43.按照施工質量事故原因分析步驟,在收集事故信息后、制定處理方案前需進行的工作是(    ) 。【1 分】

A.選擇事故原因分析方法

B.確定受影響因素范圍

C.明確事故原因分析職責

D.界定受影響對象

答案:B

解析:質量事故原因分析一般按以下步驟進行:① 收集事故信息。② 確定 受影響的因素。③制定分析計劃。④ 進行原因分析。

44.按照工程網絡計劃編制程序,在網絡圖繪制階段需要進行的工作是(    ) ?!?分】

A.進行工程項目分解

B.確定網絡計劃目標

C.調查工程實施條件

D.分析工作持續時間

答案:A

解析:網絡圖繪制階段:主要包括工程項目分解、確定邏輯關系和繪制網絡圖等工作。

45.在企業質量管理體系建立過程中,“策劃與設計 ”環節需要進行的工作是(    )。 【1 分】

A.宣貫體系文件

B.確定質量方針

C.編制質量手冊

D.審核體系要素

答案:B

解析:質量管理體系策劃與設計:企業的最高管理者應對質量管理體系進行  策劃,以滿足企業確定的質量目標要求 及質量管理體系總體要求。該階段主 要是做好各種準備工作,包括教育培訓,統一認 識;組織落實,擬定計劃; 確定質量方針,制定質量目標;現狀調查和分析;調整組織結構,配備資源等。

46.通過縮短工程網絡計劃中關鍵工作的持續時間來調整施工進度計劃時,可以采 用的技術措施是(    ) ?!? 分】

A.増加施工機械數量

B.改善施工作業環境

C.采用預制裝配方案

D.設立施工績效獎勵

答案:C

解析:A 項屬于組織措施;B 項屬于其他配套措施;D 項屬于經濟措施。

47.根據《標準施工招標文件》,除專用合同條款另有約定外,因工程變更需要調 整時,已標價工程量清單中無適用或類似子目?jī)r(jià)格的,應由監理人商定或確 定變更工作單價的原則是(    ) ?!? 分】

A.成本加規費

B.成本加酬金

C.成本加利潤

D.成本加稅金

答案:C

解析:除專用合同條款另有約定外,因變更引起的價格調整按以下原則處理: ①已標價 工程量清單中有適用于變更工作的子目的,采用該子目的單價;② 已標價工程量清單 中無適用于變更工作的子目,但有類似子目的,可在合理 范圍內參照類似子目的單價, 由監理人和合同當事人商定或確定變更工作的 單價;③已標價工程量清單中無適用或 類似子目的單價,可按照成本加利潤 的原則,由監理人和合同當事人商定或確定變更工作的單價。

48.按施工成本要素構成劃分,質量規劃費用屬于質量成本中的(    ) ?!? 分】

A.間接成本

B.預防成本

C.損失成本

D.鑒定成本

答案:B

解析:預防成本是指為防止工程 質量缺陷和偏差出現,保證工程質量達到質 量標準所采取的各項預防措施所支出的費 用,包括質量規劃費、工序控制費、 新工藝鑒定費、質量培訓費、質量信息費等。

49.根據《建設工程項目管理規范》,除各類風險發生的概率、可能造成的損失外, 施工項目風險評估報告還應包括的內容是(    ) ?!? 分】

A.風險相關的條件因素

B.管理人員責任

C.風險發展動態

D.風險傳遞路徑

答案:A

解析:風險評估報告內容包括:①各類風險發生的概率;②可能造 成的損失 量和風險等級;③風險相關的條件因素。

50.編制單位工程施工進度計劃時,需要確定各項工作的施工順序,制約施工順序的因素是(    ) ?!? 分】

A.施工定額和工程計量規劃

B.施工定額和施工部署

C.工程計量規則和施工工藝

D.施工工藝和施工組織

答案:D

解析:施工順序通常受施工工藝和施工組織兩方面因素制約。當施工方案確 定后,工作之間的工藝關系也就隨之確定。如果違背這種關系,將不可能施工,或者會導致發生工程質量事故和安全事故,或者會造成返工浪費。

51.根據《環境管理體系 要求及使用指南》,環境管理體系運行應包括的內容是 (    ) ?!? 分】

A.危險源辨識和防范

B.應急準備和響應

C.風險評價和決策

D.員工教育和培訓

答案:B

解析:環境管理體系運行?;疽笕缦拢孩龠\(yùn)行策劃和控制。應急準備和響應。

52.下列時間消耗中,需要在編制施工計劃的消耗定額時,計算施工機械所需消耗的時間是(    ) ?!? 分】

A.暴雨造成的停工

B.未及時供給機械燃料造成停工

C.汽車裝貨時的停車時間

D.因人為過錯導致機械低負荷工作時間

答案:C

解析:施工機械工作時間也可分為必需消耗的時間和損失時間兩大類。損失 時間不算在施工定額中,ABD 均為損失時間。

53.某土方工程計劃于 2025 年 2 月初至 5 月底月平均完成土方工程量 2400m3 , 預 算單價 75/m3 , 按計劃開工后施工至 2025 年 3 月底時,實際完成土方工程量 5300m3 , 實際單價 81 元/m3 , 采用掙值法分析,該工程在 3 月底的進度績效 指數是(    ) ?!? 分】

A.0.91

B.1.10

C.0.93

D.1.08

答案:B

解析:2400m3為每月平均完成計劃量,3 月底計劃完成4800m3 , 進度績效指 數(SPI)=已完工程預算費用(BCWP)/擬完工程預算費用(BCWS)=5300× 75/2400×75=5300/4800=1.10.

54.在工程設計階段對工程施工危險源進行分析評價,源于施工危險源辨識與風險 評價方法中的(    )分析方法?!? 分】

A.安全檢查表

B.危險與可操作性

C.初始危險

D.事故樹

答案:C

解析:預先危險性分析也稱初始危險分析,是指在每項生產活動之前,特別 是在設計的開始階段,對識別和評價對象存在的危險類別、出現條件、事故 后果等進行概略分析,盡可能評價出潛在的危險性。

55.下列施工現場危險源中,屬于第一類危險源的是(    ) ?!? 分】

A.施工現場在用變電站

B.缺乏防護裝置的加工機具

C.堆碼過高的建筑材料

D.施工現場受限的作業空間

答案:A

解析:BC 為物的不安全狀態,D 為環境不良。均屬于第二類危險源。

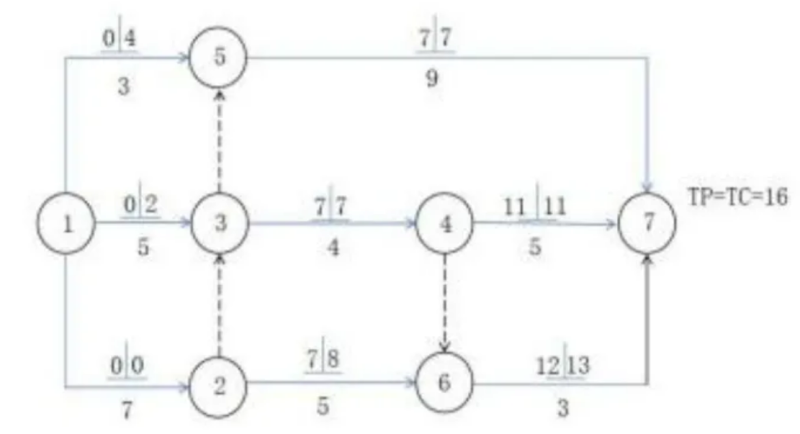

56.某工程雙代號計劃如下圖所示,其中關鍵線路是(    )條。


A.4

B.3

C.2

D.1

答案:B

解析:關鍵線路共 3 條:①→③→④→⑦; ①→②→⑤→④→⑦; ①→②→⑤→⑥→⑦。

57.根據《標準施工招標文件》,下列施工合同文件解釋順序優先的是(    ) ?!?分】

A.合同協議書

B.投標函及其附錄

C.專用合同條款

D.通用合同條款

答案:A

解析:除專用合同條款另有約定外,解釋合同文件的優先順序如下:①合同 協議書;②中標通知書;③投標函及投標函附錄;④專用合同條款;⑤通用 合同條款;⑥技術標準和要求;⑦圖紙;⑧已標價工程量清單;⑨其他合同 文件。

58.原來的使用量是 800m3 , 單價是 75 元,損耗率 4%,實際使用量是 830m3 , 單 價是 80 元,損耗率 3%,求價格變動導致成本增加(    ) ?!? 分】

A.2340 元

B.4316 元

C.-664 元

D.62400 元

答案:B

解析:830×(80-75) ×(1+4%)=4316 元。

59.下列工作中屬于施工質量事前控制的是(    ) ?!? 分】

A.施工單位編制和審查施工組織設計

B.作業技術活動操作者的行為約束

C.對質量活動過程和結果的監督控制

D.質量活動結果的評價認定

答案:A

解析:B 項屬于事中控制;C 項屬于事中控制;D 項屬于事后控制。

60.將廢物的全部或部分作為其他產品的部件予以使用,屬于(    ) 。【1 分】

A. “資源化 ”原則

B. “再循環 ”原則

C. “減量化 ”原則

D. “再利用 ”原則

答案:D

解析:“減量化 ”原則:通過輸入端控制方式,用較少資源投入來達到既定 的生產目的,從經濟活動的源頭就注意節約資源和減少?gòu)U棄物排放?!霸倮?用 ”原則:通過過程端控制方式,將廢物直接作為產品或經修復、翻新、再 制造后繼續作為產品使用,或者將廢物的全部或部分作為其他產品的部件予 以使用?!霸傺h(huán) ”原則:通過輸出端控制方式,將生產出來的物品在完成 其使用功能后通過回收利用重新變成可用資源,減少垃圾的產生。

二、多選題

1.根據《標準施工招標文件》,在賣方按合同約定交付全部合同設備后,買方向 賣方支付 60%合同價格前,賣方應提交的單據有(    ) 。【2 分】

A.交貨清單

B.設備出廠質量合格證

C.100%合同價格增值稅發票。

D.已收預付款證明

E.結清款支付函

答案:ABC

解析:賣方按合同約定交付全部合同設備后,買方在收到賣方提交的下列全  部單據 并經審核無誤后 28 日內,向賣方支付合同價格的60%:賣方出具的交 貨清單正本一份;買方簽署的收貨清單正本一份;制造商出具的出廠質量合  格證正本一份;合同價格 100%金額的增值稅發票正本一份。

2.按照施工現場危險源公示、告知制度,應向從業人員告知的內容有(    ) ?!?分】

A.場所存在的危險因素

B.危險源名稱

C.危險出現的時段

D.危險源涉及的危險因素

E.工作崗位防范措施

答案:AE

解析:堅持危險源公示、告知制度。危險源公示內容:危險源名稱、出現的  時段、涉 及的危險因素、控制措施、責任部門和責任人。應向從業人員告知 危險源及其防范措施。具體內容:作業場所和工作崗位存在的危險因素、防  范措施、事故應急措施、危險崗位的操作規范/規程、違章操作的危害。

3.企業辦理投資項目核準手續時,向核準機關提交的項目申請書應包括的內容有(    ) ?!? 分】

A.項目利用資源情況分析

B.項目融資能力分析

C.項目對經濟的影響分析

D.項目財務盈利能力分析

E.項目對生態環境的影響分析

答案:ACE

解析:項目申請書應包括下列內容:①企業基本情況;②項目 情況,包括項 目名稱、建設地點、建設規模、建設內容等;③項目利用資源情況分析 及對 生態環境的影響分析;④項目對經濟和社會的影響分析。由國務院有關部門  核準 的項目,企業可通過項目所在地省、自治區、直轄市和計劃單列市人民 政府有關部門轉送項目申請書。

4.對于允許多方案報價的施工招標項目,投標人宜采用多方案報價法進行報價的情形有(    ) ?!? 分】

A.設計文件完整清晰

B.招標工程范圍不明確

C.招標文件條款不清楚

D.技術規范要求過于xx

E.投標時間緊迫

答案:BCD

解析:多方案報價法適用于招標文件中的工程范圍不明確,條款不清楚或不 公正,或 技術規范要求過于苛刻的工程。

5.下列施工單位行為中,總監理工程師將會根據《建設工程監理規范》簽發工程 暫停令的有(    ) 。【2 分】

A.未對進場的工程材料進行報驗

B.未按批準的專項施工方案施工

C.未按批準的開工時間組織施工

D.未按批準的施工組織設計施工

E.未按宙查通過的工程設計文件施工

答案:BDE

解析:工程施工有下列情形之一的,總監理工程師將會及時簽發工程暫停令:

(1)建設單位要求暫停施工且工程需要暫停施工的;

(2)施工單位未經批準擅自施工或拒絕項目監理機構管理的;

(3)施工單位未按審查通過的工程設計文件施工的;

(4)施工單位未按批準的施工組織設計、(專項)施工方案施工或違反工程建設 強 制性標準的;

(5)施工存在重大質量、安全事故隱患或發生質量、安全事故的。

6.施工測量工作開始前,施工單位應向項目監理機構提交的測量?jī)x器相關信息有(    ) ?!? 分】

A.儀器型號

B.測量精度等級

C.購置或租賃憑證

D.使用年限

E.法定計量部門標定證明

答案:ABE

解析:施工測量開始前,施工單位應向項目監理機構提交測量?jī)x器的型號、技術指標、 精度等級、法定計量部門的標定證明、測量工的上崗證明,經項 目監理機構審核確認 后,方可進行正式測量作業。

7.國際項目管理協會(IPMA)制定的個人能力基準中,考核 ”個人能力 ”所包含 的維度有(    ) ?!? 分】

A.環境能力

B.決策能力

C.行為能力

D.技術能力

E.協調能力

答案:ACD

解析:IPMAICB 4.0 將個人能力分為如下 3 個維度:環境能力;行為能力;技術能力。

8.下列費用項中,屬于施工成本中變動成本的有(    ) ?!? 分】

A.辦公費

B.管理人員工資

C.按直線法計提的固定資產折扣

D.施工機具使用費

E.直接成本中的材料費

答案:DE

解析:(1)固定成本。固定成本是指在一定期間和工程量范圍內不受工程量 變動影響的 成本,如辦公費、管理人員工資和按直線法計提的固定資產折舊等。

(2)變動成本。變動成本是指在一定期間和工程量范圍內會隨工程量變動而成比 例變化的成本,如直接成本中的人工費、材料費等。

9.可調總價施工合同履行過程中,常用的調價方法有(    ) ?!? 分】

A.文件證明法

B.價差調整法

C.票據價格調整法

D.公式調價法 E.量差調整法

答案:ACD

解析:常用的調價方法有:① 文件證明法。② 票據價格調整法。③ 公式調價法。

10.采用 360 °反饋法考核施工成本管理績效的優點有(    ) ?!? 分】

A.提高考核準確性 B.促進個體發展

C.降低考核成本

D.量化考核指標

E.增強部門間合作

答案:ABE

解析:360 °反饋法的優點如下:①提高考核準確性。②促進個體發展。③增 強部門合作。360 °反饋法的缺點如下:①考核時間和成本較高。②考核標準 不明確。③存在負面影響。

11.根據《建設工程施工項目經理崗位職業標準》,施工項目經理應履行的職責有 (    ) ?!? 分】

A.組織工程預驗收并參與工程竣工驗收

B.依據企業規定組建項目經理部

C.組織制定項目管理崗位職責

D.組織匯總工程結算和竣工資料

E.組織審核分包工程款支付申請

答案:BCDE

解析:《建設工程施工項目經理崗位職業標準》T/CCIAT0010—2019 規定, 項目經理應履行但不限于下列職責:

(1)依據企業規定組建項目經理部,組織制定項目管理崗位職責,明確項目團隊成員職責分工。

(2)執行企業各項規章制度,組織制定和執行施工現場項目管理制度。

(3)組織項目團隊成員進行施工合同交底和項目管理目標責任分解。

(4)在授權范圍內組織編制和落實施工組織設計、項目管理實施規劃、施工進度 計劃、綠色施工及環境保護措施、質量安全技術措施、施工方案和專項施工方案。

(5)在授權范圍內進行項目管理指標分解,優化項目資源配置,協調施工現場人 力資源安排,并對工程材料、構配件、施工機具設備等資源的質量和安全使用進 行全程 監控。

(6)組織項目團隊成員進行經濟活動分析,進行施工成本目標分解和成本計劃編 制,制定和實施施工成本控制措施。

(7)建立健全協調工作機制,主持工地例會,協調解決工程施工問題。

(8)依據施工合同配合企業或受企業委托選擇分包單位,組織審核分包工程款支 付申請。

(9)組織與建設單位、分包單位、供應單位之間的結算工作,在授權范圍內簽署 結算文件。

(10)建立和完善工程檔案文件管理制度,規范工程資料管理及存檔程序,及時 組 織匯總工程結算和竣工資料,參與工程竣工驗收。

(11)組織進行缺陷責任期工程保修工作,組織項目管理工作總結。

12.下列總體施工準備工作計劃中,屬于現場準備計劃的有(    ) ?!? 分】

A.臨時用水用電計劃

B.施工方案編制計劃

C.試驗檢驗工作計劃

D.臨時供熱供氣計劃

E.資金使用計劃

答案:AD

解析:現場準備。包括:現場生產、生活等臨時設施,臨時道路,材料堆放 場,臨時用水、用電和供熱、供氣等計劃。

13.針對生產安全事故,施工單位應急救援準備工作的正確做法有(    ) ?!? 分】

A.應根據工程特點制定現場應急救援預案

B.應單獨組建專業應急救援隊伍

C.應急救援預案應具有科學性和通用性

D.應配備必要的應急救援器材和設備

E.應急救援預案應明確組織體系和職責分工

答案:ADE

解析:施工單位應制定本單位生產安全事故應急救援預案,建立應急救援組  織或者配備應急救援人員,配備必要的應急救援器材、設備,并定期組織演  練。應急救援預案準備。生產安全事故應急救援預案應符合有關法律、法規、 規章和標準的規定,具有科學性、針對性和可操作性,明確規定應急組織體  系、職責分工及應急救援程序和措施。

14.建設工程組織加快的成倍節拍流水施工時,具有的特點有(    ) ?!? 分】

A.各施工段之間可能有空閑時間

B.相鄰施工過程的流水步距相等

C.專業工作隊數大于施工過程數

D.不同施工過程的流水節拍相等

E.流水步距與流水節拍成倍數關系

答案:BCE

解析:加快的成倍節拍流水施工特點。加快的成倍節拍流水施工具有以下特點:

①同一施工過程在各個施工段上的流水節拍均相等;不同施工過程的流水節拍為 倍數關系。

②相鄰施工過程的流水步距相等,且等于流水節拍的最大公約數。

③專業工作隊數大于施工過程數。對于流水節拍大的施工過程,可按其倍數增加 相應專業工作隊數目。

④各專業工作隊在施工段上能夠連續作業,施工段之間沒有空閑時間。

15.某工程施工中發生一起混凝土坍塌事故,造成 5 人重傷。該事故報告及調查處理的正確做法有(    ) ?!? 分】

A.事故現場有關人員應立即向本單位負責人報告

B.事故調查組應邀請縣級人民檢察院派人參加

C.事故發生單位應委托原設計單位提出技術處理方案

D.事故單位負責人應在收到報告后 2h 內向上級主管部門報告

E.事故發生地省級人民政府應負責調查事故

答案:ABC

解析:D 項錯誤,單位負責人接到報告后,應于 1h 內向事故發生地縣級以上 人民政府住房和城鄉建設主管部門及有關部門報告。E 項錯誤,一般事故由事 故發生地縣級人民政府組織事故調查組進行調查。

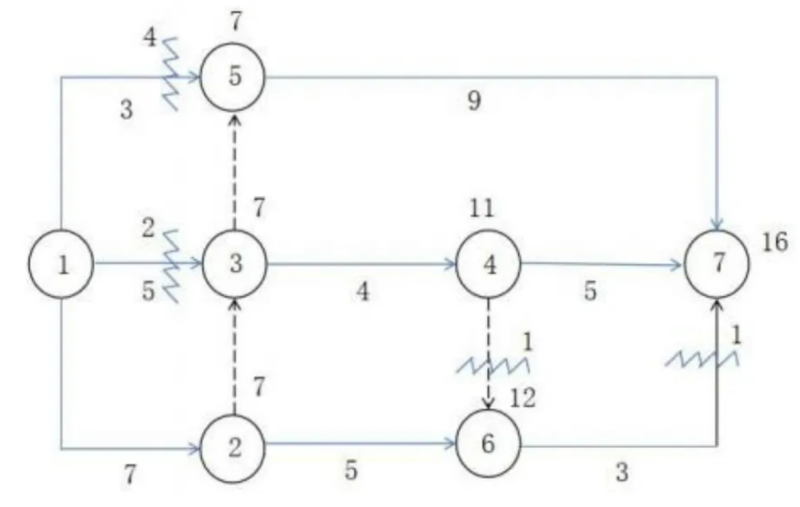

16. 某工程雙代號網絡計劃如下圖所示,圖中箭線上方數字為相應工作最早開始 時間和最遲開始時間,該網絡計劃顯示的正確信息有(    )。


A.工作 2-6 為關鍵工作

B.工作 3-4 的總時差為 2

C.工作 1-3 的自由時差為 2

D.工作 1-5 的總時差為 4

E.工作 6-7 的總時差等于自由時差

答案:CDE

解析:標號法可得,2-6 工作不是關鍵工作。6-7 的 FF=TF=1.


17.為防止施工現場物體墜落或飛濺造成物體打擊傷害,可采取的安全技術措施有(    ) ?!? 分】

A.在施工工程鄰近必須通行的道路上方搭設防護棚

B.對短邊邊長小于 500mm 的豎向洞口進行封閉

C.進入施工現場的人員佩戴符合標準的安全帽

D.為登高作業設置專用梯子或其他攀爬設施

E.在起重機械作業區域周邊設置防護欄桿

答案:AC

解析:B 項屬于洞口作業防墜落措施,D 項屬于攀登作業防墜落措施,E 項屬 于懸空作業防墜落措施。

18.根據《最高人民法院關于審理建設工程施工合同糾紛案件適用法律問題的解釋 (一)》發包人或監理人未發出開工通知且無相關證據證明工程實際開日期 的,認定開工日期時,應結合是否具備開工條件事實綜合考慮(    )所載明的時間。【2 分】

A.索賠報告

B.施工合同

C.施工許可證 D.開工報告

E.竣工驗收?qǐng)?bào)告

答案:BCDE

解析:開工日期爭議解決。當事人對建設工程開工日期有爭議的,人民法院應當分別按照以下情形予以認定:①開工日期為發包人或者監理人發出的開 工通知載明的開工日期。開工通知發出后,尚不具備開工條件的,以開工條 件具備的時間為開工日期;因承包人原因?qū)е麻_工時間推遲的,以開工通知 載明的時間為開工日期。②承包人經發包人同意已經實際進場施工的,以實 際進場施工時間為開工日期。③發包人或者監理人未發出開工通知,亦無相 關證據證明實際開工日期的,應當綜合考慮開工報告、合同、施工許可證、 竣工驗收?qǐng)?bào)告或者竣工驗收備案表等載明的時間,并結合是否具備開工條件 的事實,認定開工日期。

19.控制施工現場揚塵技術措施有(    ) ?!? 分】

A.現場搭設封閉式垃圾站

B.對運輸易散落物料車輛進行封閉

C.采用覆膜方式養護混凝土

D.現場出入口設置洗車槽

E.充分利用建筑物拆除產生的廢棄物

答案:ABD

解析:C 項錯誤,雖然覆膜方式可以減少混凝土養護過程中的水分蒸發,但它 不是直接控制揚塵的措施??刂茡P(yáng)塵更常用的方法是灑水、覆蓋等。E 項錯誤, 雖然合理利用廢棄物是綠色施工的一部分,但其主要目的是資源化利用,而  不是直接控制揚塵。控制揚塵更常用的方法是灑水、覆蓋等。

20.某工程單代號網絡計劃如下圖所示,圖中節點下方數字為相應工作的持續時 間。下列工作中,屬于非關鍵工作的有(    )。


A.工作 A

B.工作 B

C.工作 C

D.工作 D

E.工作 E

答案:BCE

解析:



熱門: 【免費領課】| 全新二建精品課程 講練結合 0元限額領取

推薦: 【刷題必備】二級建造師全新題庫 限時免費領取

說明:以上文章內容來源于本站原創以及網絡整理,僅供考生學習交流使用!如有異議,請考生以考試大綱及官方教材的內容為準。

二級建造師備考精選資料免費領取

您提交的信息將用于網校電話回訪,點擊“提交”網校將按《隱私政策》保護您的信息。

二級建造師 報名時間預約提醒

地區:

姓名:

電話:

您提交的信息將用于網校電話回訪,點擊“提交”網校將按《隱私政策》保護您的信息。

備戰中級會計職稱考試,關注公眾號:
永圖談證
長按保存圖片
微信打開掃一掃
報考咨詢、進群領資料
關注我們

掃一掃關注我們
