?2025年二級建造師考試于5月10-11日舉行,考試結束后同學們最為關注的是2025二建真題及答案解析。永圖教育在二建考后收集整理2025年二級建造師考試真題并提供考試真題答案解析,供考生們估分參考。以下為2025年二級建造師建筑實務真題及答案解析,希望能為廣大二建考生朋友帶來幫助。
一、單選題(共 20 道)
1.在室內增加隔墻,對建筑結構的作用屬于( )。
A.動荷載
B.面荷載
C.線荷載
D.集中荷載 答案:C
解析:動荷載(A):指隨時間變化的荷載(如人員活動、風荷載),而隔墻是靜止的 固定結構,故排除。
裝飾裝修常見的施工荷載主要有:
①在樓面上加鋪任何材料屬于對樓板增加了面荷載。
②在室內增加隔墻、封閉陽臺屬于增加了線荷載。
③在室內增加裝飾性的柱子,特別是石柱,懸掛較大的吊燈,房間局部增加假山 盆景,這些裝修做法就是對結構增加了集中荷載。
考點來源:1.2.1.建筑結構體系和可靠性要求
2.建筑高度為 29m 的賓館,其建筑類型是( )。
A.高層居住建筑
B.高層公共建筑
C.超高層住宅建筑
D.多層公共建筑
答案:B
解析:民用建筑按使用功能可分為居住建筑和公共建筑兩大類,賓館屬于公共建 筑。高層民用建筑:建筑高度大于 27.0m 的住宅建筑和建筑高度大于 24.0m,且 不大于 100.0m 的非單層公共建筑。
考點來源:1.1.1 建筑物分類
3.測定混凝士軸心抗壓強度的標準試件尺寸是( )。
A.100mmx100mmx100mm
B.150mmx150mmx150mm
C.150mmx150mmx300mm
D.200mmx200mmx300mm
答案:C
解析:軸心抗壓強度的測定采用 150mmx150mmx300mm 棱柱體作為標準試件。
考點來源:2.1.3 混凝土及組成材料的性能與應用
4.抹灰作業包括: ①抹灰餅,②設置分格縫 ,③基層處理 ,④澆水濕潤,⑤墻 面充筋,⑥分層抺灰,⑦保護成品,正確的施工流程是( )。
A.③①②⑤⑥④⑦
B.③④①⑤⑥②⑦
C.③④⑤①⑥②⑦
D.③①⑥⑤②④⑦
答案:B
解析:抹灰工程施工流程:基層處理→澆水濕潤→抹灰餅→墻面充筋→分層抹灰 →設置分格縫→保護成品。
考點來源:3.5.1 抹灰工程施工
5.深基坑支護結構類型可選用( )。
A. 擋土灌注樁
B. 型鋼樁橫擋板
C. 臨時擋土墻
D. 地下連續墻
答案:D
解析:基坑支護結構的類型有灌注樁排樁圍護墻、板樁圍護墻、咬合樁圍護墻、 型鋼水泥士攪拌墻、地下連續墻、水泥土重力式圍護墻、土釘墻等。
考點來源:3.2.1 基坑支護工程施工
6.預制構件的豎向鋼筋套筒灌漿連接時,灌漿料拌合物注入應采用( )。
A.壓漿法
B.鋪漿法
C.刮漿法
D.擠漿法
答案:A
解析:對豎向鋼筋套筒濯漿連接,灌漿作業應采用壓漿法從灌漿套筒下灌漿孔注 入,當灌漿料拌合物從構件其他灌漿孔、出漿孔平穩流出后應及時封堵。
考點來源:3.3.4 裝配式混凝土結構工程施工
7.混凝土結構的優點是( )。
A.結構自重大
B.施工過程簡單
C.抗裂性好
D.耐火性好
答案:D
解析:鋼筋混凝士結構具有如下優點:①就地取材。②耐久性好。③整體性好。④可模性好,⑤耐火性好。
考點來源:1.2.3 混凝土結構設計構造要求
8.下列施工安全防護用品,不屬于工程施工安全防護“三寶 ”的是( )。
A.防護服
B.安全網
C.安全帶
D.安全帽
答案:A
解析:工程施工安全防護“三寶 ”:安全帽、安全帶、安全網。 考點來源:11.2.1 “三寶 ”“ 四口 ”“五臨邊 ”安全防護
9.下列操作平臺作業安全控制,符合要求的是( )。
A.平臺臺面為 12 ㎡的移動式操作平臺
B.懸挑長度為6m 的懸挑式操作平臺
C.高度為8m,高寬比為 2:1 的移動式操作臺
D.高度為 10m,高寬比為 2:1 的落地式操作平臺
答案:D
解析:AC 選項錯誤,移動式操作平臺臺面不得超過 10 ㎡,高度不得超過 5m,高 寬比不應大于 2:1.B 選項錯誤,懸挑式操作平臺的懸挑長度不宜大于 5m。D 選 項正確,落地式操作平臺高度不應大于 15m,高寬比不應大于 3:1.
考點來源:11.1.4 高處作業安全管理
10.下列塔式起重機施工安全檢查評定項目中屬于保證項目的是( )。
A.基礎與軌道
B.結構設施
C.載荷限制裝置
D.電氣安全
答案:C
解析:塔式起重機檢查評定保證項目包括:載荷限制裝置、行程限位裝置、保護 裝置、吊鉤、滑輪、卷筒與鋼絲繩、多塔作業、安拆、驗收與使用。一般項目包 括:附著、基礎與軌道、結構設施、電氣安全。
考點來源:11.2.4 施工安全檢查與評定

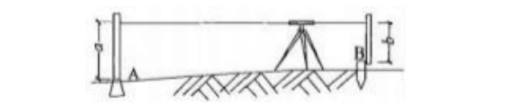

11.用右圖方法測設 B 點高程,已知 A 為水準點,A 點高程為 215m,a 為 5m,b 為 3m,則 B 點的高程為( )。

A.207m
B.215m
C.217m
D.223m
答案:C
解析:設 B 為待測點,其設計高程為 HB,A 為水準點,已知其高程為 HA。先測出 a,計算 b=HA+a-HB=215+5-3=217m。
考點來源:3.1.2 施工測量放線的內容與方法
12.下列建筑垃圾減量措施屬于源頭減量的是( )。
A.垃圾估算
B.深化設計
C.分類收集
D.排放控制
答案:B
解析:源頭減量具體措施:深化設計、工藝要求、現場管理。
考點來源:4.1.3 施工現場建筑垃圾減量化有關規定
13.應判定為重大事故隱患的是( )。
A.腳手架未設置連墻件
B.鋼筋接頭設置在受力較小處
C.后澆帶的模板及支架獨立設置
D.深基坑施工時進行第三方檢測
答案:A
解析:腳手架工程有下列情形之一的,應判定為重大事故隱患:
①腳手架工程的地基基礎承載力和變形不滿足設計要求;
②未設置連墻件或連墻件整層缺失;
③附著式升降腳手架未經驗收合格即投入使用;
④附著式升降腳手架的防傾覆、防墜落或同步升降控制裝置不符合設計要求、失 效、被人為拆除破壞;
⑤附著式升降腳手架使用過程中架體懸臂高度大于架體高度的 2/5 或大于6m。 考點來源:4.1.1 建筑工程生產安全重大事故隱患判定標準有關規定
14.關于飾面磚粘貼施工工藝,正確的是( )。
A.非整磚排放在主要部位
B.一面墻一次粘貼到頂
C.排列方式采用錯縫排列
D.每面墻有兩列以上非整磚
答案:C
解析:A 選項錯誤,粘貼前應進行放線定位和排磚,非整磚應排放在次要部位或 陰角處。B 項錯誤,水泥砂漿應滿鋪在墻面磚背面,一面墻、柱不宜一次粘貼到 頂,以防塌落。D 選項錯誤,每面墻不宜有兩列(行)以上非整磚,非整磚寬度 不宜小于整磚的 1/3.
考點來源:3.5.5 飾面板(磚)工程施工
15.普通鋼結構安裝支撐腳手架施工荷載標準值不應低于( )KN/㎡。
A.2.0
B.2.5
C.3.0
D.3.5
答案:C

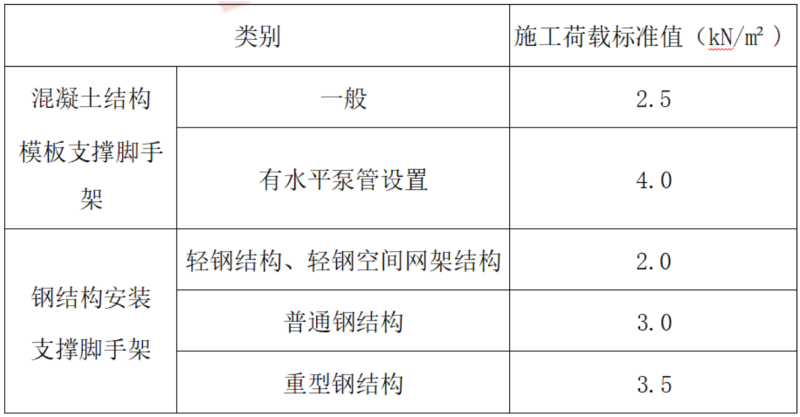

解析:支撐腳手架施工荷載標準值

考點來源:3.3.5 常見施工腳手架
16.可作為分部工程劃分依據的是( )。
A.專業性質
B.工種
C.施工工藝
D.設備類別
答案:A
解析:分部工程應根據專業性質、工程部位劃分。
考點來源:4.2.2《建筑與市政工程施工質量控制通用規范》有關規定、9.4.2 分 部工程的質量驗收
17.某根彎起鋼筋直段長度為 3500mm,斜段長度為 500mm,彎鉤增加長度為 150mm, 彎曲調整值為 16mm,則該鋼筋的下料長度為
A.3834mm
B.4134mm
C.4150mm
D.4166mm
答案:B
解析:彎起鋼筋下料長度=直段長度+斜段長度-彎曲調整值+彎鉤增加長度 =3500+500-16+150=4134mm。
考點來源:3.3.1 混凝土結構工程施工
18.地下防水混凝土澆筑時墻體的水平施工縫應留設在( )。
A.剪力最大處
B.底板與側墻交接處
C.裂隙水較多處
D.高出底板表面不小于 300mm 的墻體上 答案:D
解析:墻體水平施工縫不應留在剪力最大處或底板與側墻的交接處,應留在高出 底板表面不小于 300mm 的墻體上。
考點來源:3.4.3 地下結構防水工程施工
19.地下水控制的正確做法( )。
A.排水系統最大排水能力不應小于工程所需最大排量的一倍
B.承壓含水層水位應控制在安全水位埋深以下
C.預降排水時間的確定可不考慮降排水的工藝重新測
D.回灌井施工完成后的休止期不應小于 7d
答案:B
解析:選項 A 錯誤,排水系統最大排水能力不應小于工程所需最大排量的 1.2 倍。 選項 C 錯誤,預降排水時間應根據基坑面積、開挖深度、工程地質與水文地質條 件以及降排水工藝綜合確定。選項 D 錯誤,回灌管井施工完成后的休止期不應少 于 14d,休止期結束后應進行試回灌,檢驗成井質量和回灌效果。
考點來源:5.1.1 建筑地基基礎工程施工質量驗收有關規定
20.在工程量清單計價中,腳手架工程費屬于( )。
A.措施項目費
B.規費
C.其他項目費
D.分部分項工程費
答案:A
解析:措施項目費除一般措施項目外,還有腳手架工程費、混凝土模板及支架(撐) 費、垂直運輸費、超高施工增加費、其他。
考點來源:7.1.2 合同計價方式
二、多選題(共 10 道)
1.關于施工現場消防管理措施,正確的有( )。
A.易燃材料存放倉庫中危險物品與易燃易爆品的堆放距離不得小于 20m
B.油漆料庫與調料間內,性質相抵觸、滅火方法不同的品種,可同庫存放
C.施工現場氧氣瓶、乙炔瓶工作間距不小于 5m
D.臨時木料間,木工機具間等,每 25 ㎡配備 1 只滅火器
E.可燃材料庫房單個房間的建筑面積不應超過 30 ㎡
答案:CDE
解析:選項 A 錯誤,危險物品與易燃易爆品的堆放距離不得小于 30m。選項 B 錯 誤,性質相抵觸、滅火方法不同的品種應分庫存放。選項 C 正確,氧氣瓶、乙炔 瓶工作間距不小于 5m,兩瓶與明火作業距離不小于 10m。選項 D 正確,臨時木料 間、油漆間、木工機具間等,每 25m2配備 1 只滅火器,選項 E 正確,可燃材料庫 房單個房間的建筑面積不應超過 30 ㎡。
考點來源:12.2.2 施工現場消防管理
2.文明施工檢查評定的保證項目有( )。
A.綜合治理
B.現場圍擋
C.公示標牌
D.施工場地
E.材料管理
答案:BDE
解析:文明施工檢查評定保證項目應包括:現場圍擋、封閉管理、施工場地、材 料管理、現場辦公與住宿、現場防火。一般項目應包括:綜合治理、公示標牌、 生活設施、社區服務。
考點來源:11.2.4 施工安全檢查與評定
3.關于施工現場照明用電管理要求,正確的有( )。
A.照明變壓器使用自耦變壓器
B.一般場所宜選用額定電壓為 220V 的照明器
C.隧道、人防工程、有導電灰塵的場所照明電源電壓不應大于 36V
D.潮濕和易觸及帶電體場所的照明,電源電壓不得大于 24V
E.導電良好的地面、鍋爐或金屬容器內的照明,電源電壓不得大于 12V
答案:BCDE
解析:A 選項錯誤,照明變壓器必須使用雙繞組型安全隔離變壓器,嚴禁使用自 耦變壓器。BCDE 項正確,一般場所宜選用額定電壓為 220V 的照明器。隧道、人 防工程、高溫、有導電灰塵、比較潮濕或燈具離地面高度低于 2.5m 等場所的照明, 電流電壓不應大于 36V;潮濕和易觸及帶電體場所的照明,電源電壓不得大于 24V; 特別潮濕場所、導電良好的地面、鍋爐或金屬容器內的照明,電源電壓不得大于 12V。
考點來源:11.1.5 施工用電安全管理
4.圍護結構保溫層的隔熱方法有()。
A.外表面采用淺色處理
B.增設墻面遮陽
C.增設墻面綠化
D.設置通風間層
E.外設鋁箔隔熱層
答案:ABCD
解析:隔熱的方法:外表面采用淺色處理,增設墻面遮陽以及綠化;設置通風間 層,內設鋁箔隔熱層。
考點來源:1.1.3 建筑室內物理環境技術要求
5.工程簽證的形式體現有( )。
A.隱蔽工程驗收報告
B.技術核定單
C.中標通知書
D.業務聯系單
E.合同資料
答案:BD
解析:工程簽證,一般指在施工合同履行過程中,承發包雙方根據原合同約走原 則或行業慣例,雙方代表就施工過程中涉及合同價款之外的責任事件所作的簽認 證明(業界一般以技術核定單和業務聯系單的形式體現)。
考點來源:7.2.1 施工承包合同管理
6.根據《招標投標領域公平竟爭審查規則》,不得制定政策措施要求經營主體繳 納除( )以外的保證金。
A.投標保證金
B.履約保證金
C.工程質量保證金
D.農民工工資保證金
E.安全生產保證金
答案:ABCD
解析:政策制走機關不得制走的政策措施:要求經營主體繳納除投標保證金、履約 保證金、工程質量保證金、農民工工資保證金以外的其他保證金。
考點來源:7.1.5 施工投標文件
7.檢測機構出具的建設工程質量檢測報告需經( )簽署。
A.見證取樣人品
C.檢測人員
D.檢測報告審核人員
E.檢測機構法定代表人
答案:CDE
解析:檢測報告經檢測人員、審核人員、檢測機構法定代表人或者其授權的簽字 人等簽署,并加蓋檢測專用章后方可生效。
考點來源:4.1.4 國家主管部門近年來安全生產及施工現場管理有關規定
8.根據《建筑節能工程施工質量驗收標準》GB50411.地面節能工程應進行隱蔽工 程驗收的部位有( )。
A.基層及其表面處理
B.保溫材料的種類和厚度
C.保溫材料粘結
D,地面熱橋部位處理
E.防潮隔離層
答案:ABCD
解析:地面節能工程應對下列部位進行隱蔽工程驗收,并應有詳細的文字記錄和 必要的圖像資料:
(1)基層及其表面處理;
(2)保溫材料種類和厚度;
(3)保溫材料粘結;
(4)地面熱橋部位處理。
考點來源:5.4.3 建筑節能工程施工質量驗收有關規定
9.根據《建筑與市政工程抗震通用規范》GBS5002-2021.正確的有( )。
A.建筑消能器與支撐、連接件之間宜采用高強度螺栓連接,不可采用焊接
B.建筑的非結構構件及附屬機電設備,其自身及與結構主體的連接,可以不進行 抗震設防
C.特殊設防類、重點設防類建筑,隔震層中的隔震支座產品每種規格出廠檢驗抽 樣數量為 50%
D.混凝土結構房屋中抗震等級不低于二級的框架梁、柱、節點核芯區的混凝土強 度等級不應低于 C30
E.當鋼筋混凝土結構施工中需要以不同規格的鋼筋替代原設計中的縱向受力鋼筋 時,應按照鋼筋受拉承載力設計值相等的原則換算
答案:DE
解析:A 選項錯誤,消能器與支撐、連接件之間宜采用高強度螺栓連接或銷軸連 接,也可采用焊接;
B 選項錯誤,建筑的非結構構件及附屬機電設備,其自身及與結構主體的連接, 應進行抗震設防;
C 選項錯誤,特殊設防類、重點設防類建筑,每種規格產品抽樣數量應為 100%;
D 選項正確,混凝土結構房屋以及鋼-混凝土組合結構房屋中,框支梁、框支柱及 抗震等級不低于二級的框架梁、柱、節點核芯區的混凝土強度等級不應低于C30; E 選項正確,對鋼筋混凝土結構,當施工中需要以不同規格或型號的鋼筋替代原 設計中的縱向受力鋼筋時,應按照鋼筋受拉承載力設計值相等的原則換算,并符 合規定的抗震構造要求。
考點來源:1.1.4 建筑隔震減震設計構造要求
10.大體積混凝土裂縫控制措施正確的有( )。
A.優先選用高水化熱的礦渣水拌制混凝士
B.在保證混凝土設計強度等級的前提下,適當提高水膠比
C.降低混凝士的入模溫度,控制混凝土內外溫差
D.及時對混凝土覆蓋保溫、保濕材料
E.設置后澆縫,以減小外應力和溫度應力
答案:CDE
解析:大體積混凝士裂縫控制措施
①優先選用低水化熱的礦渣水泥拌制混凝土,并適當使用緩凝減水劑。
②在保證混凝土設計強度等級的前提下,適當降低水膠比,減少水泥用量。
③降低混凝土的入模溫度,控制混凝土內外的溫差。如降低拌合水溫度;骨料用水 沖洗降溫等,
④及時對混凝土覆蓋保溫、保濕材料,
⑤可在基礎內預埋冷卻水管,通人循環水,強制降低混凝土水化熱產生的溫度,
⑥設置后澆縫,以減小外應力和溫度應力。
⑦大體積混凝土可采用二次抹面工藝,減少表面收縮裂縫。
考點來源:3.2.6 混凝土基礎施工
三、案例分析題(共 4 道大題)
一.背景資料:
某施工企業承接一棟智能產業科研工程,鋼筋混凝土框架結構,地下 1 層、地上 7 層,建筑面積 8000 平方米,合同工期 220 天。該施工企業項目經理部組織編制 施工組織設計和專項施工方案,其中施工總進度計劃網絡圖如圖 1 所示。

在混凝土工程專項施工方案中,混凝土保濕養護采用了灑水、覆蓋等方式。施工 過程中,因主要施工方法有重大調整,項目經理部對施工組織設計進行修改和補 充,經重新報審批準后交底實施。施工過程中,因建設單位原因,導致 G 工作實 際開始時間比計劃最早開始時間推遲 10 天,其他工作均按計劃中各自最早時間完 成。項目經理部采用建筑機器人參與抹灰、鋪貼、清掃等工序輔助趕工,成功壓 縮 G 工作持續時間,最終在合同工期內竣工。
子題:簡答題
1、本工程計劃總工期為多少天?是否滿足合同工期要求?
答案:計劃總工期:215 天,滿足合同工期要求。
解析:計劃總工期=100+90+25=215 天>合同工期 220 天
關鍵詞:215 天※滿足
關鍵詞得分權重:2※2
考點來源:8.1.2 網絡計劃在進度計劃中的應用
2、選擇混凝土養護方式應考慮那些因素?
答案:選擇養護方式應考慮現場條件、環境溫濕度、構件特點、技術要求、施工 操作等因素。
關鍵詞:現場條件※環境溫濕度※構件特點※技術要求※施工操作
關鍵詞得分權重:1※1※1※1※1
考點來源:3.3.1 混凝土結構工程施工
3、除主要施工方法有重大調整以外,還有哪些重大調整和改變需要對施工組織設 計進行修改或補充?
答案:還有①工程設計有重大修改;②有關法律、法規、規范和標準實施、修訂 和廢止;③主要施工資源配置有重大調整;④施工環境有重大改變。
關鍵詞:工程設計※法律、法規、規范和標準實施、修訂和廢止※主要施工資源 配置※施工環境
關鍵詞得分權重:1※1※1※1
考點來源:6.4.1 施工組織設計編制與管理
4、為滿足合同工期要求,G 工作持續時間至少壓縮多少天?
答案:G 工作持續時間至少壓縮 5 天。
解析:計劃總工期 215 天,G 工作推遲 10 天開始,合同工期 220 天。則 G 工作持 續時間至少壓縮 215+10+220=5 天。
關鍵詞:5 天
關鍵詞得分權重:2
考點來源:8.1.2 網絡計劃在進度計劃中的應用
5. 目前使用建筑機器人還是可以進行那些工序作業?
答案:積極推廣使用建筑機器人進行材料搬運、打磨、鋼筋加工、噴涂、高空焊 接等工作。
關鍵詞:材料搬運※打磨※鋼筋加工※噴涂※高空焊接
關鍵詞得分權重:1※1※1※1※1
考點來源:5.4.2 綠色建造技術導則有關規定
二.背景材料
某城市更新項目,經公開招標投標后,由施工總承包一級資質企業 A 和施工總承 包二級資質企業 B 組成的聯合體(乙方)中標乙方與建設單位(甲方)簽訂施工合同,合同總價 2500 萬元,其中暫列金 200 萬元,稅金 100 萬元,合同約定管理費 以直接費為取費基數,費率為 20%;利潤以直接費和管理費之和為取費基數,費率 為 5%。停窩工人工費補償標準為 50 元/工日,工程款按每月完成產值的80%支付, 保證金 3%當月扣除。項目經理部測算該工程目標利潤為 180 萬元。由于甲方文件 的技術錯誤,乙方收到監理工程師 8 月 2 日開始停工的指令后組織現場停工,8 月 13 日,乙方收到監理工程師 8 月 15 日復工的指令,停工期間造成人工窩工 200 個工日,乙方在合同約定時效范圍內向甲方報送工期人工費及機械費的索賠申請報告,政府造價部門當日頒布的人工工類標準為 80 元/工日,月度報表顯示乙方 9 月份完成施工產值 300 萬元,月度目標成本 290 萬元,實際成本 284.2 萬元。
子題:簡答題
1.該項目中標聯合體的資質是什么等級?
答案:該項目中標聯合體的資質是二級。
解析:由同一專業的單位組成的聯合體,按照資質等級較低的單位確定資質等級。
關鍵詞:二級
關鍵詞得分權重:2
考點來源:7.1.1 施工招投標方式與程序
2.該項目目標成本是多少元?
答案: 目標成本=2500-200-100-180=2020 萬元
解析:工程目標成本=工程中標價(也叫預算收入,扣除不屬于施工單位的費用, 例如暫列金額)-工程目標利潤(計劃利潤加預計成本降低額)-稅金
關鍵詞:2020 萬元
關鍵詞得分權重:2
考點來源:10.1.3 施工成本管理流程
3.指出乙方能向甲方索賠的理由,工期、人工費及機械費索賠額度分別是多少?(以 天或元為單位)
答案:(1)理由:由于工程范圍的變更、文件的缺陷或技術錯誤、業主未能提供 現場所引起的索賠,承包人可以索賠利潤、工期、費用。(2)工期可以索賠 13 天,人工費:200×50×(1+20%) ×(1+5%)=12600 元。
解析:8 月 2 日開始停工,8 月 15 日復工,工期可以索賠 13 天。
關鍵詞:利潤、工期、費用※13 天※12600 元
關鍵詞得分權重:1※1※2
考點來源:7.2.1 施工承包合同管理
4.索賠事項發生后的處理步驟有哪些?
答案:索賠事件發生后,通常按照以下步驟進行:(1)索賠意向通知。(2)索賠的內部處理。(3)提交索賠報告。(4)解決索賠。
關鍵詞:索賠意向通知※索賠的內部處理※提交索賠報告※解決索賠。 關鍵詞得分權重:1※1※1※1
考點來源:7.2.1 施工承包合同管理
5.9 月份的工程款是多少萬元?月度成本降低率是多少?
答案:9 月份的工程款=300×80%-300×3%=231 萬元;月度成本降低率=(290-284.2) ÷290×100%=2%
解析:工程月度進度款=當月有效工作量×支付比例-相應的保修金-應扣預付款 -罰款;成本降低率=(預算或目標成本-實際成本)/預算或目標成本×100%
關鍵詞:231 萬元※2% 關鍵詞得分權重:2※2
考點來源:7.1.2 合同計價方式、10.4.1 施工成本管理績效評價
6.施工成本的影響因素除人工材料機械及施工措施外還包含哪些?
答案:還包含政策影響、地質條件影響、環境影響、項目管理水平等。
關鍵詞:政策影響※地質條件影響※環境影響※項目管理水平
關鍵詞得分權重:1※1※1※1
考點來源:10.1.1 施工成本構成及影響因素
三.背景材料
某安居工程建設項目,地上 6 層、鋼筋混凝士結構。地基士局部為軟弱土層、設 計采用 3:7 灰土墊層換填的地基處理方案施工前,根據《建筑與市政工程施工質 量控制通用規范》GB55032 的有關規定,施工單位項目負責人組織對施工管理人 員和作業人員進行技術交底。開挖基坑后,施工單位按照設計要求進行灰土墊層 分層鋪填夯實,并通過現場試檢驗壓實系數。鋼筋進場時,項目部檢查了鋼筋的 外觀質量生產企業的生產許可證及鋼筋的質量證明文件并按照國家現行有關標準 抽樣檢驗了鋼筋性能及重量。混凝土結構子分部工程完工后,施工項目技術負責 人組織具有相應資質的試驗室、在監理工程師的見證下,對涉及混凝士結構安全 的代表性的部位進行了結構實體檢驗,檢驗結果滿足規范要求。屋面工程施工前, 施工單位編制了屋面工程專項施工方案部分內容包括:①屋面找平層分格縫縱橫 間距為 8m;②卷材防水層施工由屋面最高標高向下鋪貼;③防水卷材冷粘施工環境 溫度不低于 0 °C;④女兒墻的壓頂向內排水坡度為 2%;⑤高溫天氣施工防水材料 混合料在 24h 內用完。總監理工程師審查時指出方案中存在錯誤,要求整改。
子題:簡答題
1.該項目施工前技術交底的內容應包括哪些?
答案:交底的內容應包括施工作業條件、施工方法、技術措施、質量標準以及安 全與環保措施等,并應保留相關記錄。
關鍵詞:施工作業條件※施工方法※技術措施※質量標準※安全與環保措施
關鍵詞得分權重:1※1※1※1※1
考點來源:4.2.2《建筑與市政工程施工質量控制通用規范》有關規定
2.灰士墊層施工中應檢查的內容除壓實系數外還有哪些?
答案:還有分層鋪設厚度、夯實時的加水量、夯壓遍數。
關鍵詞:分層鋪設厚度※夯實時的加水量※夯壓遍數
關鍵詞得分權重:1※1※1
考點來源:5.1.1 建筑地基基礎工程施工質量驗收有關規定
3.鋼筋進場時,需抽樣檢驗的鋼筋性能指標有哪些?
答案:按國家現行有關標準抽樣檢驗屈服強度、抗拉強度、伸長率及單位長度重 量偏差。
關鍵詞:屈服強度※抗拉強度※伸長率※單位長度重量偏差。
關鍵詞得分權重:1※1※1※1
考點來源:9.1.2 混凝土結構工程施工質量管理
4.混凝士結構子分部工程結構實體檢驗項目有哪些?
答案:結構實體檢驗包括:混凝土強度、鋼筋保護層厚度、結構位置與尺寸偏差 以及合同約定的項目;必要時可檢驗其他項目。
關鍵詞:混凝土強度※鋼筋保護層厚度※結構位置與尺寸偏差
關鍵詞得分權重:1※1※1
考點來源:5.2.1 混凝土結構工程施工質量驗收有關規定
5.針對屋面工程專項施工方案中的不妥之處給出正確做法?
答案:正確做法 1:找平層分格縫縱橫間距不宜大于6m;正確做法 2:卷材防水 層施工時,由屋面最低標高向上鋪貼;正確做法 3:冷粘法不宜低于 5℃; 正確做
法 4:女兒墻和山墻的壓頂向內排水坡度不應小于 5%;正確做法 5:防水材料應 隨用隨配,配制好的混合料宜在 2h 內用完。
關鍵詞:6m※最低標高向上※5℃※5%※2h 內
關鍵詞得分權重:1※1※1※1※1
考點來源:9.3.1 屋面工程施工質量管理、3.4.1 屋面工程構造和施工、5.3.6 屋 面工程質量驗收有關規定、3.6.3 高溫天氣施工技術
四.背景材料
項目經理部根據施工平面圖對施工現場進行了布置,將存放危險品的倉庫單獨布 署在距離在建工程 12m 處,并在倉庫大門設置了安全警示牌。模板工程施工前,
監理工程師對模板設計是否合理,圖紙及設計中的安全措施是否齊全等設計資料 進行了審查驗證。施工過程中監理工程師在安全檢查時發現以下問題:腳手架搭設 達到設計高度后,立即投入使用;配電架空線架設在腳手架上,桶裝油漆放置在 距離廚房 20m 處。根據《建筑施工安全查標準》JGT59 的要求,該項目建筑施工 安全檢查評分匯總表如表 3 所示,且分項檢查評分表無零分。

工程施工前,建設單位組織了單位工程綠色施工評價,施工單位和監理單位參加, 評價結果由建設監理和施工單位三方簽改認。
子題:簡答題
1.針對施工總平面布置中的不妥之處,指出正確做法,施工現場安全標志有哪些 類型?
答案:(1)正確做法:存放危險品的倉庫應遠離現場單獨設置,離在建工程距離 不小于 15m。(2)安全標志分為禁止標志、警告標志、指令標志和提示標志四大 類型。
關鍵詞:15m※禁止標志※警告標志※指令標志※提示標志
關鍵詞得分權重:1※1※1※1※1
考點來源:6.5.1 施工平面布置圖設計
2.模板設計資料還需要審查驗證哪些項目?
答案:還需審查驗證的項目有:模板結構設計計算書的荷載取值是否符合工程實 際,計算方法是否正確,審核手續是否齊全。
解析:模板工程施工前,要對模板的設計資料進行審查驗證。審查驗證的項目主 要包括:
1)模板結構設計計算書的荷載取值是否符合工程實際,計算方法是否正確,審核 手續是否齊全。
2)模板設計圖(包括:結構構件大樣及支撐體系、連接件等)設計是否安全合理, 圖紙是否齊全。
3)模板設計中的各項安全措施是否齊全。
關鍵詞:計算書的荷載取值是否符合工程實際※計算方法是否正確※審核手續是 否齊全
關鍵詞得分權重:1※1※1
考點來源:11.1.2 模板工程安全管理
3.針對監理工程師在安全查時發現的問題,指出正確做法。
答案:正確做法 1:腳手架搭設達到設計高度或安裝就位后,應進行驗收,驗收 不合格的,不得使用。正確做法 2:架空線必須架設在專用電桿上,嚴禁架設在 樹木、腳手架及其他設施上。正確做法 3:有明火的生產輔助區和生活用房與易 燃材料之間,至少應保持 30m 的防火間距。
關鍵詞:驗收※專用電桿※30m
關鍵詞得分權重:1※1※1
考點來源:4.2.1《施工腳手架通用規范》有關規定、11.1.5 施工用電安全管理、 12.2.2 施工現場消防管理
4.本項目的建筑施工安全檢查應評定為哪個等級?并說明理由。
答案:應評定為優良。理由:建筑施工安全檢查評定的等級劃分:(1)優良:分 項檢查評分表無零分,匯總表得分值應在 80 分及以上。(2)合格:分項檢查評 分表無零分,匯總表得分值應在 80 分以下,70 分及以上。(3)不合格:①當匯 總表得分值不足 70 分時;②當有一分項檢查評分表為零分時。而本工程8+12+8+52=80 分,故應評定為優良。 解析:無
關鍵詞:優良※80 分 關鍵詞得分權重:2※2
考點來源:11.2.4 施工安全檢查與評定
5.在綠色工評價框架體系的順序中,單位工程評價前還需要進行哪些評價?
答案:還需要:基本規定評價、指標評價、要素評價、批次評價、階段評價。
關鍵詞:基本規定評價※指標評價※要素評價※批次評價※階段評價
關鍵詞得分權重:1※1※1※1※1
考點來源:12.1.1 綠色施工及環境保護要求

熱門: 【免費領課】| 全新二建精品課程 講練結合 0元限額領取
說明:以上文章內容來源于本站原創以及網絡整理,僅供考生學習交流使用!如有異議,請考生以考試大綱及官方教材的內容為準。
