?2025年二級建造師考試于5月10-11日舉行,考試結束后同學們最為關注的是2025二建真題及答案解析。永圖教育在二建考后收集整理2025年二級建造師考試真題并提供考試真題答案解析,供考生們估分參考。以下為2025年二級建造師水利實務真題及答案解析,希望能為廣大二建考生朋友帶來幫助。
一、單選題
1.葉片泵的抽水裝置不包括( )。【1 分】
A.葉片泵
B.動力機
C.泵房
D.管路
答案:C
解析:葉片泵抽水裝置。由葉片泵、動力機、傳動設備、管路及其附件構成的能抽水的系統稱為葉片泵抽水裝置。
2.水準儀基座一般裝有( )個腳螺旋。【1 分】
A.3
B.4
C.5
D.6
答案:A
解析:水準儀由望遠鏡、水準器(包括管水準器、圓水準器)及基座三個主要部分組成。儀器通過基座與三腳架連接,支撐在三腳架上,基座裝有三個
腳螺旋,用于粗略整平儀器。
3.管涌險情的搶護原則是( )。【1 分】
A.臨水筑子堤
B.上堵下排
C.制止涌水帶砂
D.封堵閉氣
答案:C
解析:搶護管涌險情的原則是制止涌水帶砂,但留有滲水出路。
4.孔徑大于 75mm、孔深大于 5m 的鉆孔爆破稱為( )。
A.光面爆破
B.洞室爆破
C.淺孔爆破
D.深孔爆破
答案:D
解析:孔徑大于 75mm、孔深大于 5m 的鉆孔爆破稱為深孔爆破。
5.混凝土結構物與土石壩壩身連接部位,填士前應涂刷濃黏性士漿,泥漿土與水的質量比宜為( )?!? 分】
A.1:1.0~1:1.5
B.1:1.5-1:2.0
C.1:2.0~1:2.5
D.1:2.5~1:3.0
答案:D
解析:對于壩身與混凝土結構物(如涵管、刺墻等)的連接部位,填土前,先將結合面的混凝土表面乳皮、粉塵及其附著雜物清除干凈,在結合面上灑水濕潤,涂刷一層厚約 3~5mm 的濃黏性土漿、水泥黏性土漿或水泥砂漿,要邊涂刷、邊鋪土、邊碾壓,涂刷高度與鋪土厚度一致,并應與下部涂層銜接,不得在泥漿干涸后鋪土和壓實。泥漿土與水質量比宜為 1:3.0~1:2.5.宜通過試驗確定。
6.當構件按最小配筋率配筋時,可按鋼筋( )相等的原則進行鋼筋代換?!? 分】
A.強度
B.剛度
C.受力
D.面積
答案:D
解析:當構件按最小配筋率配筋時,可按鋼筋面積相等的原則進行代換。
7.水利行業標準的開始實施時間不應超過發布時間后的( )個月?!? 分】
A.1
B.3
C.6
D.9
答案:B
解析:行業標準的發布時間為水利部批準時間,開始實施時間不應超過其后的 3 個月。
8.總承包三級資質的水利水電工程施工企業其水利水電工程專業注冊建造師應不少于( )人。【1 分】
A.5
B.8
C.10
D.13
答案:B
解析:水利水電工程施工總承包三級資質需水利水電工程專業注冊建造師不少于 8 人。
9.招標人公示中標候選人的公示期不得少于( )日?!? 分】
A.3
B.5
C.7
D.10
答案:A
解析:招標人應當自收到評標報告之日起 3 日內公示中標候選人,公示期不得少于 3 日。
10.施工合同中約定的分包單位進場需經( )批準。【1 分】
A.水行政主管部門
B.質量監督單位
C.總包單位
D.監理單位
答案:D
解析:投標文件中載明或在施工合同中約定采用工程分包的,應當明確分包單位的名稱、資質、業績、分包項目內容、現場主要管理人員及設備資源等相關內容。分包單位進場需經監理單位批準。
11.工程完成建設目標的標志是( )。【1 分】
A.生產運行
B.生產準備
C.項目后評價
D.竣工驗收
答案:D
解析:竣工驗收是工程完成建設目標的標志,是全面考核建設成果、檢驗設計和工程質量的重要步驟。
12.根據水利部有關規定,水土保持設施驗收報告應由( )編制?!? 分】
A.項目法人
B.設計單位
C.監理單位
D.第三方機構
答案:D
解析:編制水土保持方案報告書的,生產建設單位組織第三方機構編制水土保持設施驗收報告。
13.滑模施工混凝士時,振搗器插入下層混凝土的深度宜為( )cm 左右?!? 分】
A.3
B.4
C.5
D.6
答案:C
解析:所有滑模施工混凝土的澆筑振搗器插入下層混凝土的深度,宜為 5cm左右。無軌滑模施工時,振搗器與模板的間距不應小于 15cm。
14.根據相關規定,設計單位安全責任劃分不包括( )。【1 分】
A.設計流程
B.設計標準
C.設計文件
D.設計人員
答案:A
解析:對設計單位安全責任的劃分為設計標準、設計文件和設計人員三個方面。
15.施工場地警告標志的幾何圖形是( )?!? 分】
A.帶斜杠的圓環
B.正三角形
C.等腰梯形
D.正方形
答案:B
解析:警告標志,提醒人們對周圍環境引起注意,以免可能發生的危險。警告標志的幾何圖形是黑色的正三角形、黑色符號和黃色背景。黃色,傳遞注意、警告的信息。
16.環境監測方法不包括( )?!? 分】
A.人工巡視
B.衛生防疫
C.儀器采樣
D.調查訪問
答案:B
解析:應建立環境監測規章制度,編制環境保護監測實施方案。監測應包括人工巡視、儀器采樣、調查訪問,監測結果應及時記錄、分析、反饋、處理。
對監測發現的未達標項目應查找原因加以改進,對可能危及人身安全和引發重大環境影響的隱患,應按程序上報并采取措施。
17.在流域范圍內制定的防洪、治澇、水資源保護等規劃屬于( )?!? 分】
A.區域規劃
B.水資源綜合規劃
C.流域?qū)I(yè)規劃
D.流域綜合規劃
答案:C
解析:規劃分為流域規劃和區域規劃。流域規劃包括流域綜合規劃和流域?qū)I(yè)規劃;區域規劃包括區域綜合規劃和區域?qū)I(yè)規劃。
前款所稱綜合規劃,是指根據經濟社會發展需要和水資源開發利用現狀編制的開發、利用、節約、保護水資源和防治水害的總體部署。前款所稱專業規劃,是指防洪、治澇、灌溉、航運、供水、水力發電、竹木流放、漁業、水資源保護、水土保持、防沙治沙、節約用水等規劃。
18.材料孔隙體積占總體積的百分比稱為材料的( )。【1 分】
A.孔隙率
B.密實度
C.填充率
D.空隙率
答案:A
解析:孔隙率,指材料中孔隙體積所占的百分比。
19.按照綠色施工要求,施工場界處夜間突發噪聲的最大聲級不得超過場界噪聲限值的( )dB(A)?!? 分】
A.10
B.15
C.20
D.25
答案:B
解析:在施工場界處,夜間突發噪聲的最大聲級超過場界噪聲限值的幅度不得大于 15dB(A)。

20.圖中所示的止水帶類型為( )。

A.W 型普通金屬止水帶
B.W 型復合金屬止水帶
C.F 型普通金屬止水帶
D.F 型復合金屬止水帶

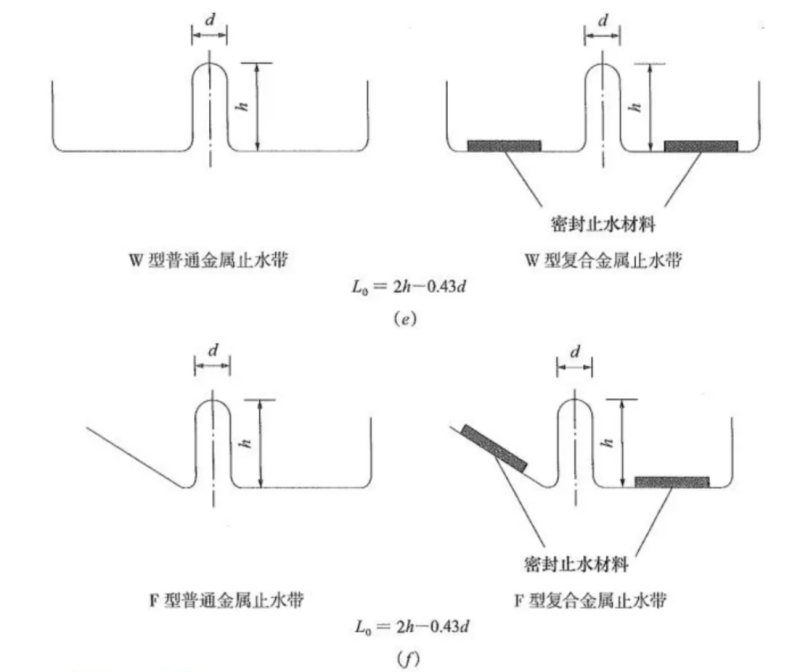

答案:C

二、多選題
1.滲透破壞類型一般可分為( )等?!? 分】
A.管涌
B.流土
C.接觸沖刷
D.巖溶
E.接觸流土
答案:ABCE
解析:滲透變形又稱為滲透破壞,是指在滲透水流的作用下,土體遭受變形或破壞的現象。一般可分為管涌、流土、接觸沖刷、接觸管涌或接觸流土等類型。
2.拋投塊料截流,按照拋投合龍方法可分( )?!? 分】
A.平堵
B.立堵
C.斜堵
D.分段堵
E.混合堵
答案:ABE
解析:采用拋投塊料截流,按不同的拋投合龍方法可分為平堵、立堵、混合堵三種。
3.下列巖石屬于火成巖的有( )?!? 分】
A.片麻巖
B.閃長巖
C.輝長巖
D.輝綠巖
E.大理巖
答案:BCD
解析:火成巖又稱巖漿巖,是由巖漿侵入地殼上部或噴出地表凝固而成的巖石,主要包括花崗巖、閃長巖、輝長巖、輝綠巖、玄武巖等。
4.下列措施中,屬于防止風力侵蝕的有( )?!? 分】
A.輪封輪收
B.植樹種草
C.設置人工沙障
D.設置網格林帶
E.設置擋土墻
答案:ABCD
解析:在風力侵蝕地區,地方各級人民政府及其有關部門應當組織單位和個人,因地制宜地采取輪封輪牧、植樹種草、設置人工沙障和網格林帶等措施,建立防風固沙防護體系。
5.根據相關規定,竣工財務決算應按( )項目分別編制?!? 分】
A.大中型
B.中小型
C.大型
D.中型
E.小型
答案:AE
解析:竣工財務決算應按大中型、小型項目分別編制。
6.監理機構對承包人的檢驗結果進行復核的方法有( )。【2 分】
A.現場記錄
B.發布文件
C.跟蹤檢測
D.平行檢測
E.抽樣檢測
答案:CD
解析:監理機構可采用跟蹤檢測、平行檢測方法對承包人的檢驗結果進行復核。
7.根據相關規定,政府驗收包括( )等?!? 分】
A.階段驗收
B.單位工程驗收
C.專項驗收
D.竣工驗收
E.分部工程驗收
答案:ACD
解析:法人驗收應包括分部工程驗收、單位工程驗收、水電站(泵站)中間機組啟動驗收、合同工程完工驗收等;政府驗收應包括階段驗收、專項驗收、竣工驗收等。驗收主持單位可根據工程建設需要增設驗收的類別和具體要求。
8.下列工作,屬于發包人義務的有( )?!? 分】
A.發出開工通知
B.提供施工場地
C.組織設計交底
D.編制施工總進度
E.協助承包人辦理證件和批件
答案:ABCE
解析:發包人的義務:
(1)遵守法律。(2)發出開工通知。(3)提供施工場地。(4)協助承包人辦理證件和批件。(5)組織設計交底。(6)支付合同價款。(7)組織法人驗收。(8)專用合同條款約定的其他義務和責任。
9.關于工程管路著色的說法,正確的有( )?!? 分】
A.排水管著綠色
B.供油管著紅色
C.消防水管著紅色
D.壓縮空氣管著白色
E.排油管著紅色
答案:ABCD
解析:工程中有關管路著色

10.按照綠色施工要求,固體廢物處置應做到( )。【2 分】
A.減量化
B.無害化
C.深埋化
D.攔擋化
E.資源化
答案:ABE
解析:固體廢棄物包括工程棄渣、工程廢棄物、辦公及生活垃圾、危險廢棄物等,其處置應做到資源化、減量化與無害化。固體廢棄物應遵循分類處置的原則,宜設置專門的棄置場所。危險廢棄物應按規定進行掩埋、焚燒處理或上交有關部門。
三、案例分析題
1.背景材料
某中型水利樞紐工程包括大壩、溢洪道、引水發電隧洞、發電廠房等主要建筑物。
某施工單位承擔該項目施工任務,施工工期 4 年。
工程施工過程中發生如下事件:
事件一:某天夜間發電廠房排架混凝土澆筑過程中,現場沒有專人監護,1 名作業人員不慎從距地面 5m 高的腳手架臨空側跌落,直接墜地死亡。事后經現場檢查該腳手架臨空側未搭設必要的防護設施。
事件二:施工單位依據《水利部辦公廳關于印發水利工程生產安全重大事故隱患清單指南(2023 年版)的通知》(辦監督(2023)273 號),組織了生產安全事故隱患排查治理工作,檢查并制定了該項目存在的生產安全重大事故隱患清單,部分內容如表 1.
表 1 生產安全重大事故隱患清單(部分)

事件三:溢洪道邊墻混凝土存在蜂窩、麻面等質量缺陷,施工單位組織填寫了質量缺陷備案表,填寫內容包括缺陷產生的部位、原因等。
事件四:施工單位按照《水利水電施工企業安全生產標準化評審標準》開展了一級安全生產標準化企業建設工作。中國水利企業協會組織對該施工單位進行了安全生產標準化評審,評審結果為:評審得分 70 分,各一級評審項目得分在應得分的 65%以上。
1.1【簡答題】指出事件一中高處作業的級別和種類;依據《水利部生產安全事故應急預案》(水監督(2021)391 號),判斷該生產安全事故等級;該腳手架臨空側應搭設哪些安全防護設施?【4 分】
答案:(1)高處作業的級別為二級高處作業;種類為特殊高處作業中的夜間高處作業。
(2)該生產安全事故等級為一般事故。
(3)進行懸空高處作業時,臨空面應搭設安全網或防護欄桿。
1.2【簡答題】根據《水利部辦公廳關于印發水利工程生產安全重大事故隱患清單指南(2023 年版的通知》,指出并改正表中所列重大隱患內容的不妥之處?!? 分】
答案:不妥之處一:達到或超過一定規模的危險性較大單項工程的專項施工方案未按規定組織專家論證擅自施工不妥。
改正:超過一定規模的危險性較大單項工程的專項施工方案未按規定組織專家論證、審查擅自施工。
不妥之處二:圍堰位移及滲流量超過設計要求不妥。
改正:圍堰位移及滲流量超過設計要求,且無有效管控措施。
不妥之處三:隧洞施工車輛未定期檢查,使用貨運車輛運送人員不妥。
改正:洞室施工過程中,未對洞內有毒有害氣體進行檢測、監測;有毒有害氣體達到或超過規定標準時未采取有效措施。
解析:【考點來源】第十一章第二節 水利水電工程建設風險管控
1.3【簡答題】指出并改正事件三質量缺陷備案做法中的不妥之處;質量缺陷備案表除了填寫缺陷產生的部位和原因外,還應填寫哪些內容?【4 分】
答案:(1)不妥之處:施工單位組織填寫了質量缺陷備案表不妥;改正:監理單位組織填寫了質量缺陷備案表。(2)還應填寫:對質量缺陷是否處理和
如何處理以及對建筑物使用的影響。
1.4【簡答題】根據事件四中的評審結果,判斷該施工單位是否達到安全生產標準化一級標準?說明理由?!? 分】
答案:該施工單位未達到安全生產標準化一級標準。理由:一級標準要求評審得分 90 分以上(含),且各一級評審項目得分不低于應得分的 70%。本題中評審得分 70 分,各一級評審項目得分在應得分的 65%以上,只能評三級。
2.背景材料

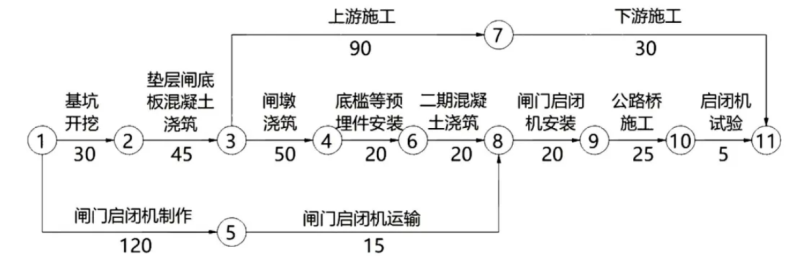

某中型水閘工程,經監理單位批準的施工進度計劃如圖 2 所示。

合同約定:已標價工程量清單中基坑開挖工程量為 3 萬㎡,其綜合單價為 15 元/㎡,當實際完成工程量超過已標價工程量清單中工程量 15%以上時,超過 15%部分的綜合單價調整為 12 元/㎡;工期提前承包人可獲得趕工費用,標準為 10000 元/天,工期延誤則承包人需支付逾期違約金,標準為 10000 元/天。
工程施工過程中發生如下事件:
事件一:由于基坑開挖后揭露的地質條件變化,基坑開挖工程量實際為 4 萬㎡,并推遲 6 天完成。
事件二:由于底檻導軌等埋件安裝存在質量問題,需返工處理,導致該項工作 25天完成。
事件三:由于發包人原因?qū)е略O(shè)計變更,使得下游連接段施工推遲 10 天完成。
事件四:閘門及啟閉機安裝實際持續時間為 15 天;公路橋施工實際持續時間為20 天;按規范要求,啟閉機在現場進行了空載等試驗,試驗持續時間為 4 天。
2.1【簡答題】根據圖 2.計算該水閘工程計劃總工期并指出關鍵線路;根據事件一,計算與合同約定工程量相比增加部分的工程費用。【4 分】
答案:(1)計劃總工期:215 天
關鍵線路:①→②→③→④→⑥→⑧→⑨→⑩→?
(2)增加工程量中不調價部分:3×15%=0.45 萬 m3需調價部分:4-3.45=0.55 萬
m3增加部分的工程費用:0.45×15+0.55×12=13.35 萬元
解析:【考點來源】第六章第三節 水利水電工程施工組織設計
2.2【簡答題】分別說明事件一、事件二、事件三的責任方及對總工期的影響。【6 分】
答案:事件一責任方是發包人,基坑開挖屬于關鍵工作,其延誤 6 天會導致總工期延誤 6 天。
事件二責任方是承包人,底檻等預埋件安裝屬于關鍵工作,其延誤 25-20=5 天會導致總工期延誤 5 天。
事件三責任方是發包人,下游連接段施工非關鍵工作,有 20 天總時差,其延誤10 天不影響總工期。
解析:【考點來源】第六章第三節 水利水電工程施工組織設計
2.3【簡答題】事件四中,除空載試驗外,啟閉機在現場還應進行哪些試驗?【4 分】
答案:啟閉機在現場還應進行動載試驗、靜載試驗。
解析:【考點來源】第三章第五節 水利水電工程機電設備及金屬結構安裝工程
2.4【簡答題】計算該項目的實際總工期以以及承包人可獲得的趕工費用或需支付的逾期違約金?!? 分】
答案:實際總工期:215 天。
本工程施工過程中承包人可以獲得的工期補償天數為 6 天。
承包人可以獲得的趕工費用為 6×10000=60000 元。
解析:【考點來源】第六章第三節 水利水電工程施工組織設計
3.背景材料
某中型灌區改造工程,施工招標件依據《水利水電工程標準施工招標文件》(2009年版)編制,工程量清單按《水利工程工程量清單計價規范》(GB50501-2007)編制。招標文件約定:
(1)閘門和啟閉機采購列入暫估價項目,估算金額 240 萬元;
(2)渠道開挖土方土料質量滿足填筑要求,可用來進行土方填筑,土方自然方和壓實方的換算系數為 0.85.中標人已標價工程量清單中,分類分項工程量清單(部分)和措施項目清單(部分)如表 3-1、3-2 所示。
表 3-1 分類分項工程量清單 (部分)

工程實施過程中發生如下事件:
事件一:渠道土方填筑實際完成工程量為 1050500m3,按照施工圖紙計算工程量為 895000m3。結算時,監理人按照 895000m3進行計量,但承包人要求按照已標價工程量清單中的”土方填筑”子目 915535m3計量。
事件二:渠道護坡采用現澆混凝土,厚度為 10cm,護坡上布置若干根排水管、每根排水管截面積為 0.11 ㎡。計量時,監理人要求扣除排水管所占體積。
事件三:進場后,承包人申請將文明工地措施費一次性支付。
事件四:承包人無閘門和啟閉機供應能力,發包人要求以招標形式確定供應單位,并與承包人聯合組織閘門和啟閉機招標工作。
3.1【簡答題】根據背景資料表 3-1 分類分項工程量清單,計算渠道土方開挖的棄土量?!? 分】
答案:工程量清單中土方填筑量:915535m3;
土方填筑所需自然土方量:915535÷0.85=1077100m3;
渠道土方開挖的棄土量:1413600-1077100=336500m3。
解析:【考點來源】第十章第二節 工程結算
3.2【簡答題】事件一中,承包人的要求是否合理?說明理由。【4 分】
答案:承包人要求不合理。理由:土方填筑按施工圖紙所示尺寸計算的有效壓實方體積以立方米為單位計量,按《工程量清單》相應項目有效工程量的每立方米工程單價支付。按照施工圖紙計算工程量為 895000m3為有效工程量。
解析:【考點來源】第十章第二節 工程結算
3.3【簡答題】事件二中,監理人的要求是否合理?說明理由?!? 分】
答案:監理人的要求合理。理由:混凝土有效工程量不扣除單體橫截面積小于 0.1m2 的孔洞、排水管、預埋管和凹槽等占的體積。而單體橫截面積大于0.1m2 的排水需要扣除。
解析:【考點來源】第十章第一節 階段成本控制
3.4【簡答題】事件三中,承包人的申請能否獲得同意?說明理由。【4 分】
答案:不能獲得同意。理由:水利水電工程施工企業以建筑安裝工程造價的2.5%為依據,于月末按工程進度計算提取企業安全生產費用。建設單位應當在合同中單獨約定并于工程開工日一個月內向承包單位支付至少 50%企業安全生產費用。
3.5【簡答題】事件四中,發包人對閘門和啟閉機采購及相應組織方式的要求是否合理?說明理由;閘門和啟閉機采購列入暫估價項目,需滿足什么條件?【4 分】
答案:(1)發包人對閘門和啟閉機采購及相應組織方式的要求合理。理由:
若承包人不具備承擔暫估價項目的能力或具備承擔暫估價項目的能力但明確不參與投標的,由發包人和承包人組織招標。(2)閘門和啟閉機采購列入暫估價項目,需滿足的條件:在工程招標階段已經確定的材料、工程設備或工程項目,但又無法在當時確定準確價格,而可能影響招標效果的,可由發包人在工程量清單中給定一個暫估價。
解析:【考點來源】第七章第二節 施工合同管理
4.背景材料
某中型泄洪閘工程結構示意圖如圖 4-1 所示。工作門門槽埋件采用預留二期混凝土的方法安裝,檢修門門槽埋件采用不設二期混凝士的方法安裝。

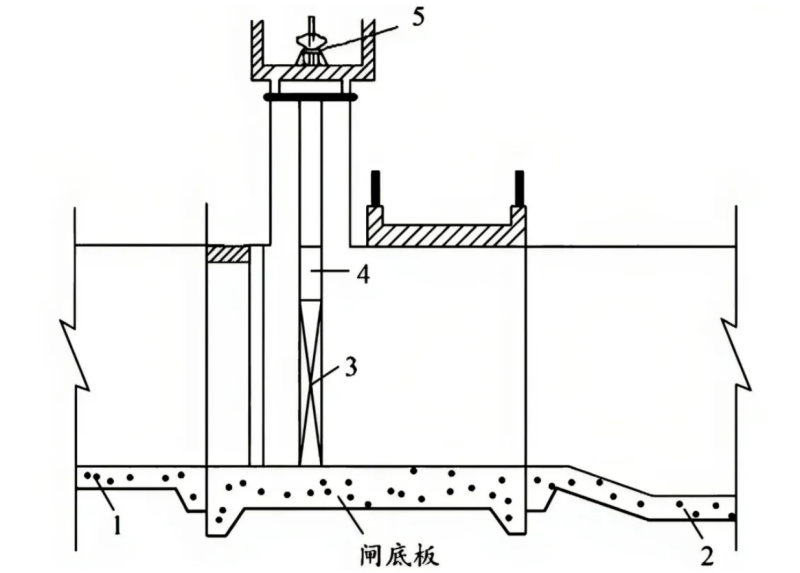

圖 4-1 泄洪閘結構示意圖
工程建設過程中發生如下事件:
事件一:工程開工前,建設單位組織設計、監理、施工等單位將圖 4-1 所示結構劃分為 1 個單位工程,由啟閉機房、交通橋等 7 個分部工程組成。
事件二:閘底板混凝土拌合未根據集料含水量的變化及時調整拌合用水量,造成混凝土和易性較差。
事件三:混凝土施工方案中,閘墩混凝土施工如圖 4-2.

圖 4-2 閘墩混凝土施工流程圖
4.1【簡答題】指出圖中 1、2、3、4、5 所代表工程部位或設備的名稱?!?分】
答案:1:鋪蓋;2:護坦;3:閘門;4:胸墻;5:啟閉機。
解析:【考點來源】第一章第一節 水利水電工程建筑物的類型及相關要求
4.2【簡答題】根據背景資料,寫出事件一單位工程中其余 5 個分部工程名稱?!? 分】
答案:基礎處理、上游連接段、閘室段(土建)、下游連接段、金屬結構啟閉機安裝、管理房屋等。
解析:【考點來源】第一章第一節 水利水電工程建筑物的類型及相關要求
4.3【簡答題】根據《水利水電工程施工質量通病防治導則》(SL/Z690-2013),除事件二所述原因外,造成混凝土和易性差通常還有哪些主要原因?【5 分】
答案:造成混凝土和易性差通常還有:(1)配合比不良。(2)未用稱量法配料,集料用體積法計量,加水量用水管出水時間估計誤差太大;稱量設備故障。(3)拌和時間不夠,拌合機故障。(4)未根據集料分離情況調整配合比參數,或調整不當。(5)人為減少水泥、砂子用量,造成混凝土和易性差
4.4【簡答題】指出圖中 A、B、C、D 分別代表的工序名稱。【5 分】
A:模板制作;
B:鋼筋加工;
C:混凝土生產運輸;
D:混凝土養護。
解析:【考點來源】第三章第四節 混凝土工程
