某工程,建設單位與施工單位依據《建設工程施工合同(示范文本)》簽訂了施工合同經總監理工程師審核確認的施工總進度計劃如圖 5 所示(時間單位:月),各項工作均按最早開始時間安排且勻速施工:各項工作費用按持續時間均勻分布。
工程實施過程中發生如下事件:

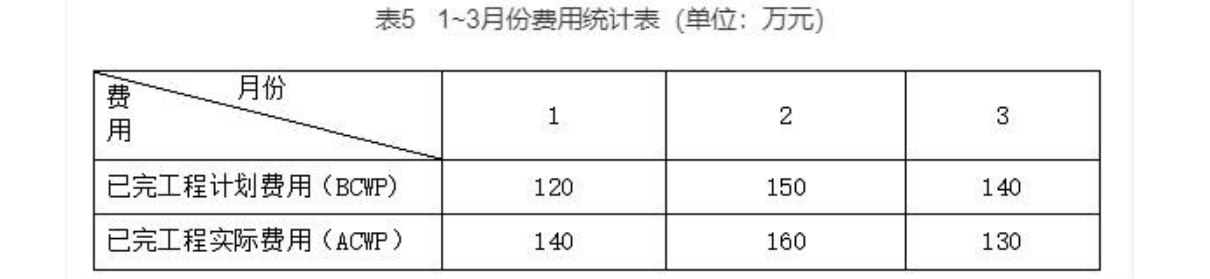

事件 1:項目監理機構在第 3 個月未統計的 1~3 月份已完工程計劃費用(BCWP)和已完工程實際費用(ACWP)見表 5.工作 A、B、C 的計劃費用分別為 200 萬元,500 萬元、260 萬元。

事件 2:施工過程中,建設單位提出一項設計變更,該變更導致工作 J 推遲施工 1 個月,增加工程費用 20 萬元,造成施工單位人員窩工損失9 萬元。為此,施工單位通過項目監理機構向建設單位提出工程延期 1個月、費用補償 29 萬元的申請。
事件 3:因施工機械設備調配原因,施工單位計劃將工作 Q 推遲 3 個月開始施工,且后續工作相應順延,遂向項目監理機構報送了調整后的施工進度計劃,并提出延期申請。
【問題】
1、依據圖 5,確定施工總進度計劃的總工期及關鍵工作,工作 J 的總時差和自有時差分別為多少個月?
2、事件 1 中,截止第 3 個月末。擬完工程計劃費用累計額為多少萬元?費用偏差和進度偏差(以費用額表示)分別為多少萬元?并判斷費用是否超支和進度是否拖后。
3、事件 2 中,項目監理機構是否應批準工程延期?說明理由,批準的費用補償為多少萬元?說明理由。
4、針對事件 3,項目監理機構是否應批準施工單位提出的工程延期申請?說明理由。
參考答案:
1、(1)總工期:10+6+8+9+2=35 月
(2)關鍵線路:B-->H-->L-->N-->S
(3)J 工作自有時差:0,總時差:1 個月
2、(1)擬完工程計劃費用:BCWS=(200/5+500/10+260/6)×3=400 萬元
(2)費用偏差:BCWP-ACWP=140-130=10 萬元,費用節約 10 萬元
(3)進度偏差:BCWP-BCWS=140-400=-260 萬元,進度拖后 260 萬元
3、(1)工期不批準,因 J 工作有總時差 1 個月,延期 1 個月,不影響總工期,故工期索賠不批準
(2)費用補償批準,因設計變更屬于建設單位責任,索賠成立
4、不批準工期延誤申請,施工機械設備調配屬于施工單位責任索賠不成立
