?第 5 章 施工成本管理

【考點 1】施工成本分類

成本=工程量×消耗量×單價

【考點 2】施工定額的作用和分類

施工定額:

指完成一定計量單位的某一施工過程或基本工序所需消耗的人工、材料和施工機具臺班數量標準。

施工定額是以某一施工過程或基本工序作為研究對象,表示生產產品數量與生產要素消耗綜合關系的定額。

是施工企業(建筑安裝企業)為組織生產和加強管理而在企業內部使用的一種定額。

是工程定額中分項最細、定額子目最多的定額,是工程定額中的基礎性定額。

【考點 3】施工定額編制方法

1.編制原則:平均先進水平、簡明適用原則。

2.人工定額的編制

(1)工人工作時間消耗的分類

(2)擬定施工作業的定額時間

工序作業時間=基本工作時間+輔助工作時間

定額時間=工序作業時間+規范時間

【考點 4】施工責任成本構成

1.施工責任成本

概念:是以履行施工合同為前提,依據施工項目預算成本,經過施工單位和項目管理機構協商確定的由項目管理機構控制的成本總額。

具備四個條件:

①可考核性、

②可預計性、

③可計量性、

④可控制性。

2.施工責任成本構成

構成:人工費、材料費、施工機具使用費、專業分包費、措施費、間接費、其他費用。

來源:施工責任成本=預計結算收入-稅金-項目目標利潤

施工責任成本降低額=施工責任成本-項目實際成本

施工責任成本降低率=施工責任成本降低額/施工責任成本

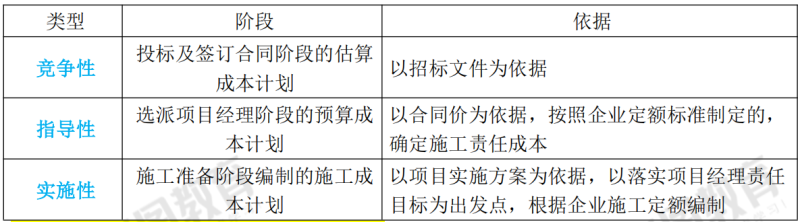

【考點 5】施工成本計劃的類型

按發揮作用劃分:

【考點 6】施工成本計劃的編制依據和程序

成本計劃編制應符合的規定:

①項目管理機構負責組織編制

②對項目成本控制具有指導性

③各成本項目指標和降低成本指標明確

成本計劃的編制應以成本預測為基礎,關鍵是確定目標成本。

【考點 7】施工成本計劃編制方法

1)按成本組成

2)按項目結構

項目總成本分解到單項工程和單位工程中,再進一步分解到分部工程和分項工程中。

3)按工程實施階段

兩種表示方式:

一:是根據時標網絡計劃按月編制施工成本計劃

二:用時間-成本累積曲線(S 曲線)

按工程實施階段編制施工成本計劃的步驟如下:

①編制工程項目施工進度時標網絡計劃。

②根據施工進度計劃中每項工作在單位時間內完成的實物工程量或投入的人力、物力和財力,計算單位時間(月或旬)施工成本,并在時標網絡計劃中按時間(月或旬)編制成本支出計劃。

③計算規定時間 t 計劃累計支出的成本額。

【考點 8】施工成本控制過程

【考點 9】施工成本控制方法

1.成本的過程控制方法  成本=工程量×消耗量×單價

2.成本動態監控方法

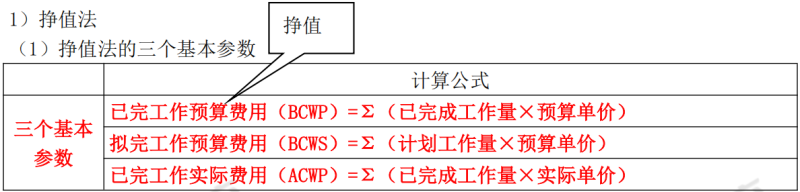

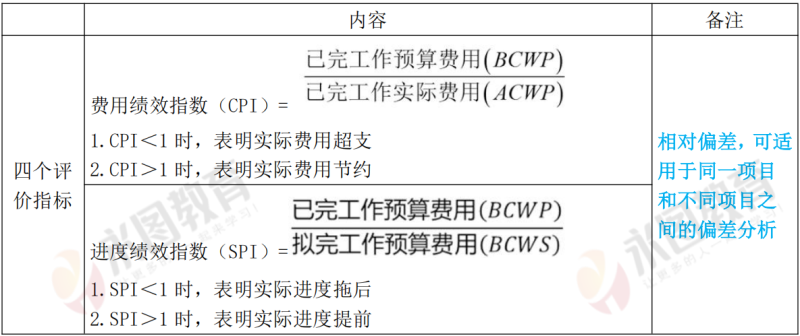

(2)掙值法的四個評價指標

【總結】偏差>0.比值>1.節約資金、工期提前,有利。

當偏差=0.比值=1.表示實際費用按預算支出,實際進度正常。

【考點 10】綜合成本的分析方法

(1)分部分項工程成本分析(已完、基礎)

①施工項目成本分析的基礎。

②“三算”對比:已完工作的預算成本(來自投標報價成本)、目標成本(來自施工預算)、實際成本(來自施工任務單的實際工程量、實耗人工、實耗材料)。

③分別計算實際偏差和目標偏差,分析偏差產生的原因,為今后的分部分項工程成本尋求節約的途徑。

④對于主要分部分項工程必須進行成本分析,而且要做到從開工到竣工進行系統的成本分析。

(2)月(季)度成本分析(三算對比、定期、經常性的)

①通過對各成本項目的成本分析,可以了解成本總量的構成比例和成本管理的薄弱環節。

②如果屬于“政策性”虧損,則應從控制支出著手,把超支額壓縮到最低限度。(不開源僅節流)

(3)年度成本分析

①企業成本要求一年結算一次,不得將本年成本轉入下一年度。

②依據年度成本報表,重點是針對下一年度的施工進展情況制定切實可行的成本管理措施,以保證施工項目成本目標的實現。

(4)竣工成本的綜合分析

以各單位工程竣工成本分析的資料為基礎,再加上項目管理層的經營效益進行綜合分析。

包括三個方面:

①竣工成本分析;

②主要資源節超對比分析;

③主要技術節約措施及經濟效果分析。

3)成本項目的分析方法

【考點 11】施工成本管理績效考核

1.考核內容

1)企業的項目成本考核指標

項目成本降低額=項目施工合同成本-項目實際施工成本

項目成本降低率=項目施工成本降低額/項目施工合同成本×100%

2)項目管理機構可控責任成本考核指標

①項目經理責任目標總成本降低額、降低率

②施工責任目標成本降低額、降低率

③施工計劃成本實際降低額、降低率

3)項目經理對所屬各部門、各施工隊和班組的考核

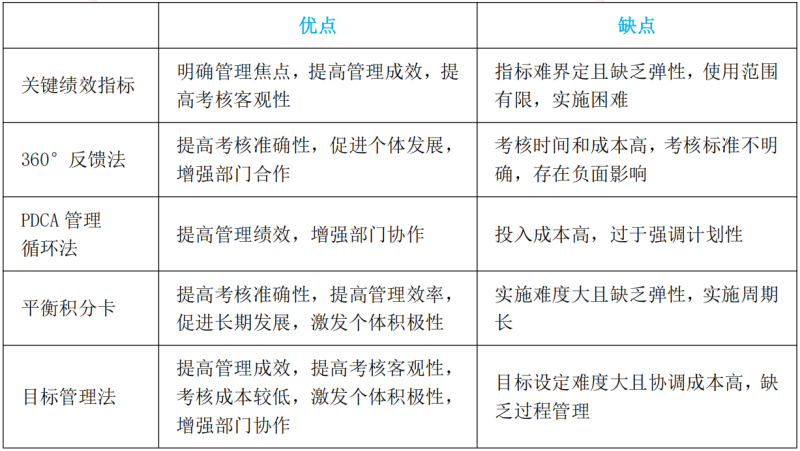

【考點 12】施工成本管理績效考核方法

熱門: 【免費領課】| 全新二建精品課程 講練結合 0元限額領取

推薦: 【刷題必備】二級建造師全新題庫 限時免費領取

說明:以上文章內容來源于本站原創以及網絡整理,僅供考生學習交流使用!如有異議,請考生以考試大綱及官方教材的內容為準。

二級建造師備考精選資料免費領取

您提交的信息將用于網校電話回訪,點擊“提交”網校將按《隱私政策》保護您的信息。

二級建造師 報名時間預約提醒

地區:

姓名:

電話:

您提交的信息將用于網校電話回訪,點擊“提交”網校將按《隱私政策》保護您的信息。

備戰中級會計職稱考試,關注公眾號:
永圖談證
長按保存圖片
微信打開掃一掃
報考咨詢、進群領資料
關注我們

掃一掃關注我們
