一級建造師《市政實務》必考題:城鎮道路工程(案例分析題)

來源: 永圖教育 編輯:小圖 2023-07-03 字體:

城鎮道路工程

案例分析題

案例(一)


事件三:路基施工前,項目部技術人員開展現場調查和測量復測工作,發現部分路段原地面橫向坡度陡于 1:5。在路基填筑施工時,項目部對原地面的植被及腐殖土層進行清理,并按規范要求對地表進行相應處理后,開始路基填筑施工。

【問題】

1.事件三中,路基填筑前,項目部應如何對地表進行處理?

案例(二)

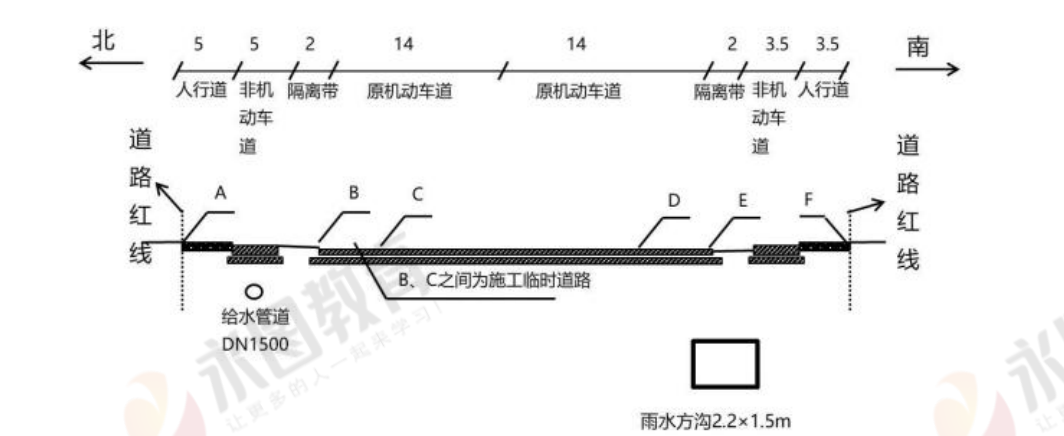

項目部對①輔路②主路③給水管道④雨水方溝⑤兩側人行道及隔離帶( 綠化)作了施工部署。

【問題】

1.本工程的總體施工順序(用①-④表達)。

案例(三)

事件二:為確保路基的施工質量,在填方施工時,項目部采取了當原地面橫坡陡于 1: 5 時,修成臺階形式的施工方案,在挖方施工時,探明挖方段存在纜線及綜合管道,項目部也采取了相應的施工保護措施。

事件三:為保證道路結構的整體性,施工時項目部采取了相應的技術手段,在施工密級配瀝青混合料前進行了清理再施工 A,在施工 0GFC 瀝青混合料前進行了清理再施工 B。

【問題】

1.事件二中修筑臺階還應注意哪些技術要點,挖方時在纜線及綜合管道處應如何開挖?

2.事件三中 A、B 代表的內容,作用是什么?

案例(四)

某公司承建城市道路改擴建工程,工程內容包括:①在原有道路兩側各增設隔離帶,非機動車道及人行道;②在北側非機動車道下新增一條長 800m 直徑為 DN500mm 的雨水主管道,雨水口連接支管口徑為 DN300mm,管材采用 HDPE 雙壁波紋管,膠圈柔性接口,主管道內連接現有檢查井,管道埋深為 4m,雨水口連接管位于道路基層內;③在原有機動車道上加鋪厚50mm 改性瀝青混凝土上面層。項目部編制的施工組織設計將工程項目劃分為三個施工階段:第一階段為雨水主管道施工;第二階段為兩側隔離帶、非機動車道、人行道施工;第三階段為原機動車道加鋪瀝青混凝土面層。同時編制了各施工階段的施工技術方案( 1 )原機動車道加鋪改性瀝青路面施工,安排在兩側非機動車道施工完成并導入社會交通后,整幅分段施工。加鋪前對舊機動車道面層進行銑刨、裂縫處理、井蓋高度提升、清掃、噴灑(刷)粘層油等準備工作。

【問題】

1.加鋪改性瀝青面層施工時,應在哪些部位噴灑(刷)粘層油?

案例(五)

施工期間為雨季,項目部針對水泥穩定土底基層的施工制訂了雨期施工質量控制措施如下:

(1)加強與氣象站聯系,掌握天氣預報,安排在不下雨時施工

(2)注意天氣變化,防止水泥和混合料遭雨淋

(3)做好防雨準備,在料場和攪拌站搭雨棚;

(4)降雨時應停止施工,對已攤鋪的混合料盡快碾壓密實。

【問題】

1.補充和完善水泥穩定土底基層雨期施工質量控制措施。

案例(六)

某項目部承建一項新建城鎮道路工程,指令工期 100d。開工前,項目經理召開動員會,對項目部全體成員進行工程交底,參會人員包括“十大員”,即:施工員、測量員、A、B、資料員、預算員、材料員、試驗員、機械員、標準員。

道路工程施工在雨水管道主管鋪設、檢查井砌筑完成、溝槽回填土的壓實度合格后進行。

在路面基層施工完成后,必須進行的工序還有 C、D,然后才能進行路面面層施工。

【問題】

1.寫出“十大員”中 A、B。

2.寫出主要施工工序 C、D 的名稱。

案例(七)

某公司承建一項道路改擴建工程, 長 3.3km,設計寬度 40m,上下行雙幅路:現況路面銑刨后鋪表面層形成上行機動車道,新建機動車道面層為三層熱拌瀝青混合料,工程內容還包括新建雨水、污水、給水、供熱、燃?xì)夤こ?。工程采用工程量清單?jì)價:合同要求 4 月 1 日開工,當年完工。

項目部進行了現況調查,工程位于城市繁華老城區,現況路寬 12.5m,人機混行經常擁堵,兩側密布的企事業單位和民居多處位于道路紅線內,地下老舊管線多,待拆改移。在現場調查基礎上,項目部分析了工程施工特點及存在的風險,對項目施工進行了綜合部署。

為保證瀝青面層的外觀質量,項目部決定分幅、分段施工瀝青底面層和中面層后放行交通,整幅攤鋪施工表面層。施工過程中,由拆遷進度滯后,致使表面層施工時間推遲到當年 12月中旬。項目部對中面層進行了簡單處理后攤鋪表面層。

【問題】

1.本工程施工部署應考慮哪些特點?

2.道路表面層施工做法有哪些質量隱患?針對隱患應采取哪些預防措施?

案例(八)

事件四:舊水泥混凝土路面加鋪前,項目部進行了外觀調查,并采用探地雷達對道板下狀況進行掃描探測,將舊水泥混凝土道板的現狀分為三種狀態;A 為基本完好;B 為道路板面上存在接縫和裂縫;C 為局部道板底脫空,道板局部斷裂或碎裂;

【問題】

1. 事件四中,在加鋪瀝青混凝土前,對 C 狀態的道板應采取哪些處理措施?

案例(九)

某公司承接一項城鎮主干道新建工程,全長 1.8km 勘察報告顯示 K0+680K0+920 為暗塘,其他路段為雜填土且地下水豐富。設計單位對暗塘段栗用水泥土攪拌樁方式進行處理,雜填土段采用改良土換填的方式進行處理。

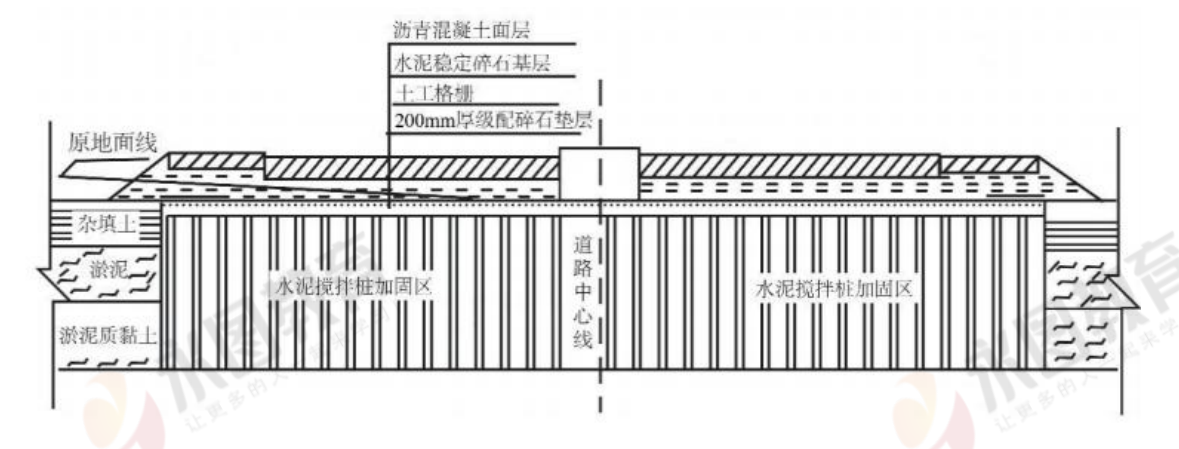

墊層驗收完成,項目部鋪設固定土工格柵和攤鋪水泥穩定碎石基層,采用重型壓路機進行碾壓,養護 3 天后進行下一道工序是施工。


【問題】

1.土工格柵應設置在哪些路段的墊層頂面?說明其作用。

2.改正水泥穩定碎石基層施工中的錯誤指出。

案例(十)

項目部承接一項河道整治項目,其中一段景觀擋土墻,長為 50m,連接既有景觀擋土墻。該項目平均分 5 個施工段施工,端縫為 20mm。第一施工段臨河側需沉 6 根基礎方樁,基礎方樁按“梅花型”布置(如圖 3 示)。圍堰與沉樁工程同時開工,再進行擋土墻施工,最后完成新建路面施工與欄桿安裝。


【問題】

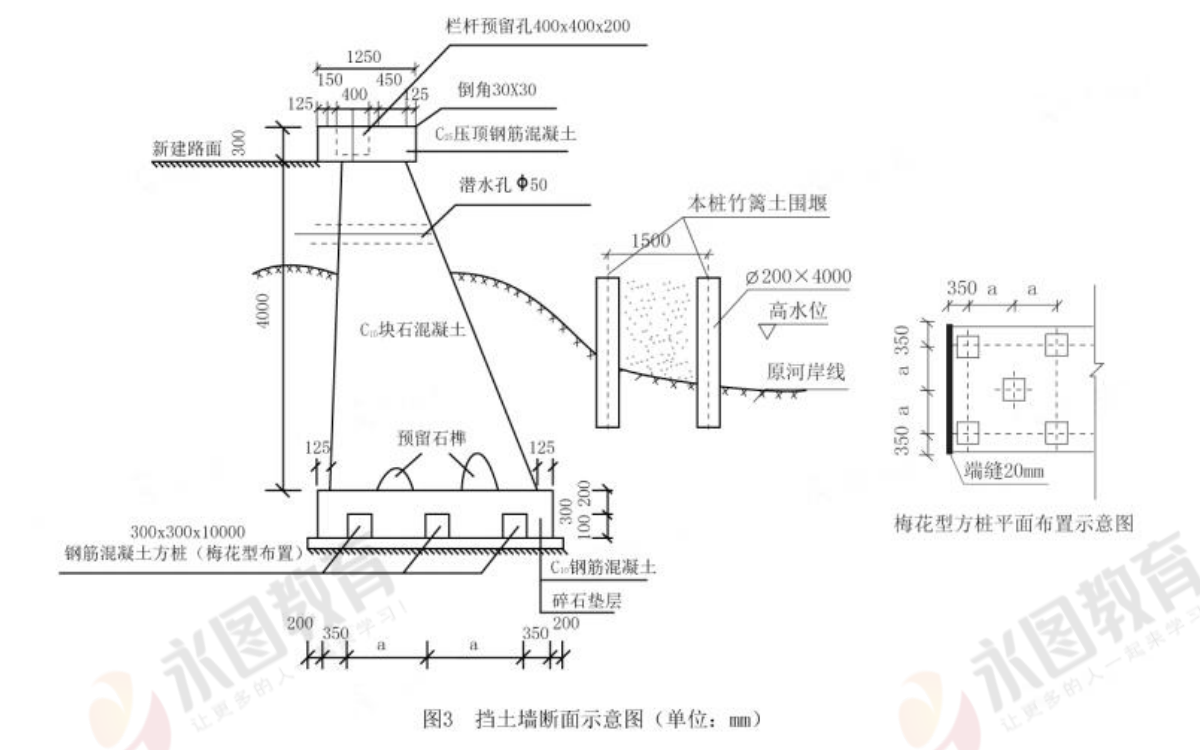

1.根據圖 3 所示,該擋土墻結構形式屬哪種類型?端縫屬哪種類型?


答案與解析

案例分析題

案例(一)

1.清理原地面積水、植被、腐殖土;坡度陡于 1: 5,修成臺階形式,每級臺階寬不得小于lm,臺階高度不宜大于 0.3m。

案例(二)

1.本工程的施工順序是④-③-②-①-⑤。

案例(三)

1.(1)事件二中修筑臺階還應注意的內容有:①每層臺階高度不宜大于 300mm,寬度不應小于 1.0m,臺階應內傾。

(2)事件二中挖方時在纜線及綜合管道處開挖時應:①自上向下分層開挖,嚴禁掏洞開挖。②機械開挖時,必須避開構筑物、管線,在距管道邊 1m 范圍內應采用人工開挖;在距直埋纜線 2m 范圍內必須采用人工開挖。③挖方段不得超挖,應留有碾壓到設計標高的壓實量。

2.A 指的是透層施工,作用是為使瀝青混合料面層與非瀝青材料基層結合良好,在基層上澆灑能很好滲入表面的瀝青類材料薄層。

B 指的是粘層施工,作用是為加強路面瀝青層之間的粘結而灑布的瀝青材料薄層。

案例(四)

1.①原機動車道;②井蓋周圍;③路緣石。

案例(五)

1.(1)調整施工步序,集中力量分段施工

(2)建立完善排水系統

(3)對穩定類材料基層,應堅持拌多少、鋪多少、壓多少、完成多少

(4)下雨來不及完成時,要盡快碾壓,防止雨水滲透

案例(六)

1.A 安全員,B 質檢員

2.養護,透層施工

案例(七)

1.本工程施工部署應考慮的特點有: (1)施工專業數量多,且專業工程交錯。(2)合同要求 4 月 1 日開工,當年完工。工期要求較短,時間緊,任務重。(3)工程位于城市繁華老城區,對周邊影響大,文明施工要求高。(4)拆遷量大,拆遷進度影響開工時間,必須考慮。(5)地老舊管線多,待拆改移綜合施工。

2.質量隱患一:當年 12 月施工瀝青表面層攤。因?yàn)?12 月份氣溫較低,而瀝青攤鋪時沒有采取冬季施工措施。預防措施:氣溫較低時,可適當提高混合料拌合、出廠及施工溫度,并采取快卸、快鋪、快壓等措施。

質量隱患二:對中面層進行簡單清理后就施工表面層,所以中面層和表面層之間的粘結力不能保證。預防措施:應該徹底清理中面層后,加鋪一層粘層油,再攤鋪表面層。

案例(八)

1.應采取兩種處置措施:

(1)道板局部斷裂和碎裂部位:采用開挖式基底處理,換填、壓實基底(或重新澆筑混凝土)。

(2)局部道板底脫空部位:注漿處理。從地表鉆孔、注漿。

案例(九)

1.暗塘路段的墊層項面,排水功能。

2.錯誤之處:養護 3 天后進行下一道工序是施工。正確做法:分層先輕后重碾壓,養護 7 天,驗收合格后進行下一道工序是施工。

案例(十)

1.重力式擋土墻,端縫屬于沉降縫

熱門: 【0元領】全新一建精品課程+題庫+講義免費領

推薦: 【必刷題庫】一建全新通過題庫免費領取刷題!

說明:以上文章內容來源于本站原創以及網絡整理,僅供考生學習交流使用!如有異議,請考生以考試大綱及官方教材的內容為準。

一級建造師備考精選資料免費領取

您提交的信息將用于網校電話回訪,點擊“提交”網校將按《隱私政策》保護您的信息。

一級建造師 報名時間預約提醒

地區:

姓名:

電話:

您提交的信息將用于網校電話回訪,點擊“提交”網校將按《隱私政策》保護您的信息。

備戰中級會計職稱考試,關注公眾號:
永圖談證
長按保存圖片
微信打開掃一掃
報考咨詢、進群領資料
關注我們

掃一掃關注我們
